工事進捗状況
Progress

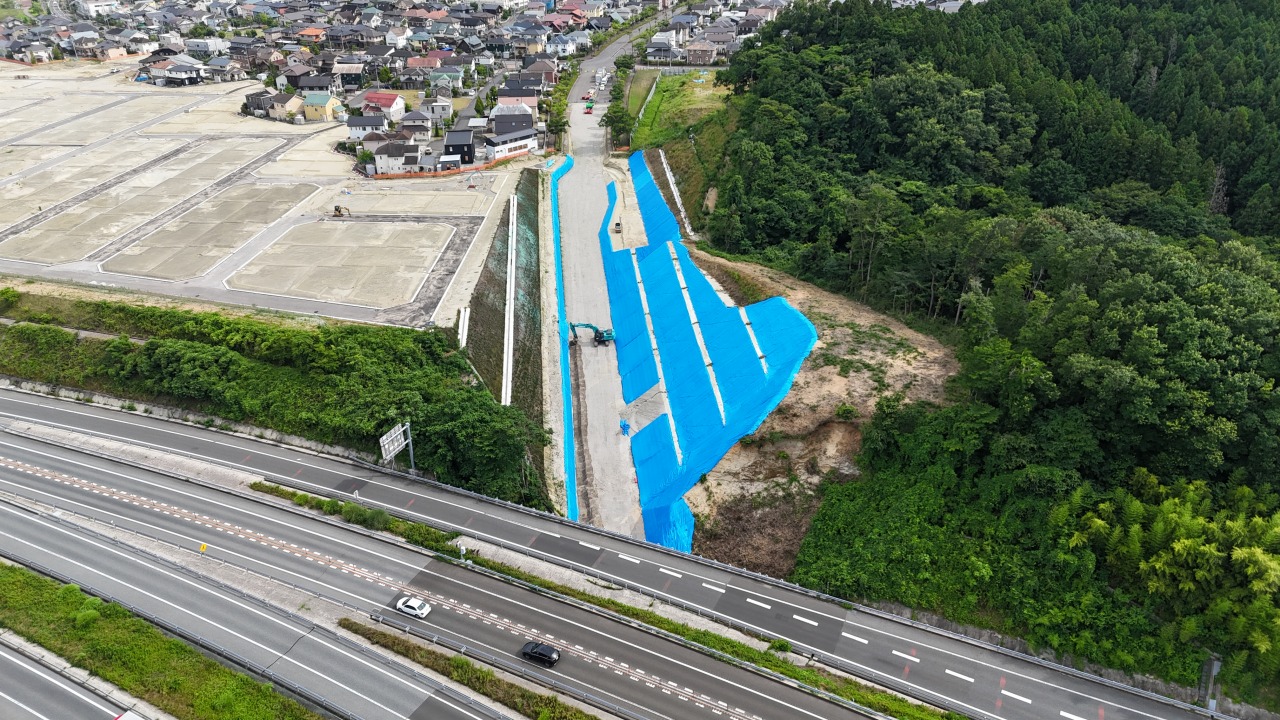

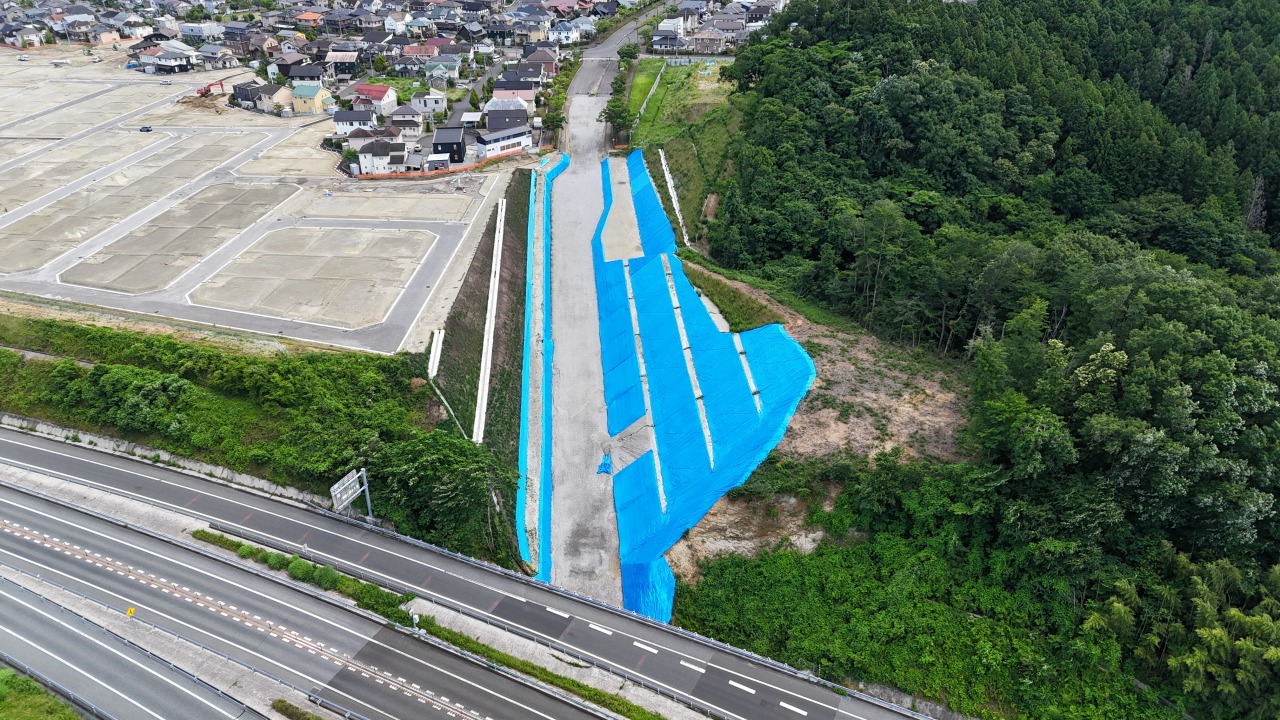

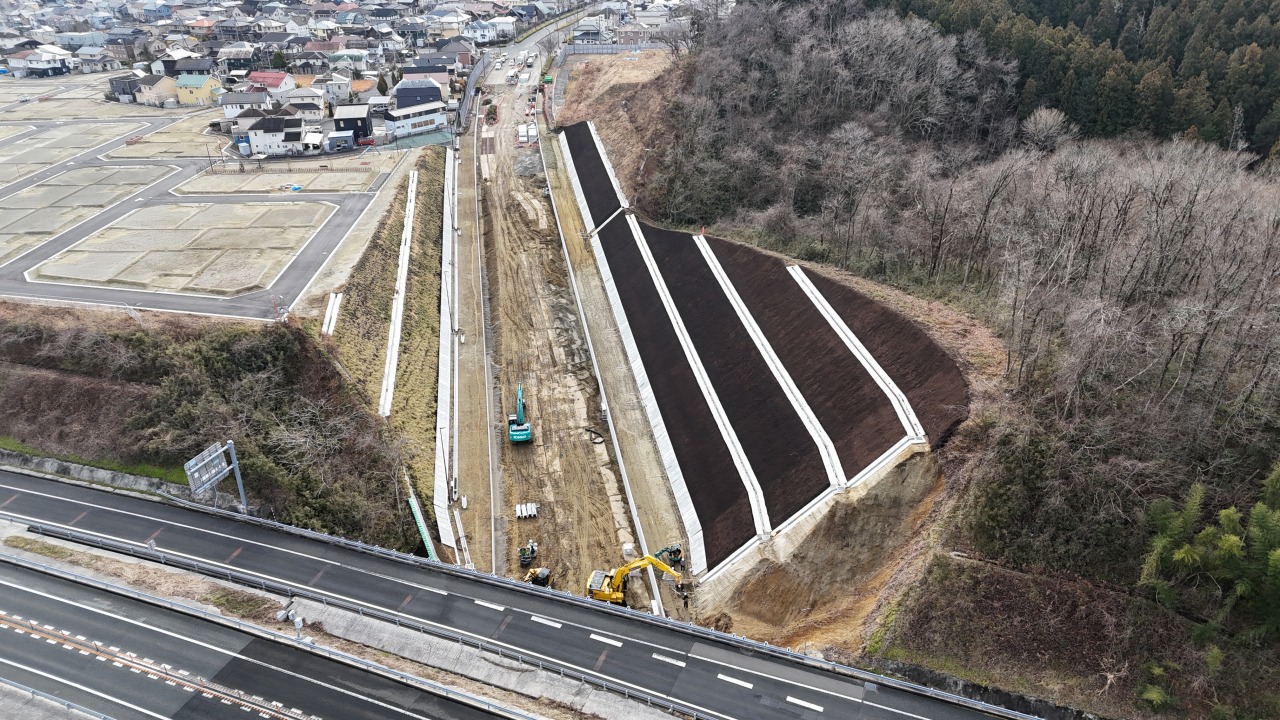

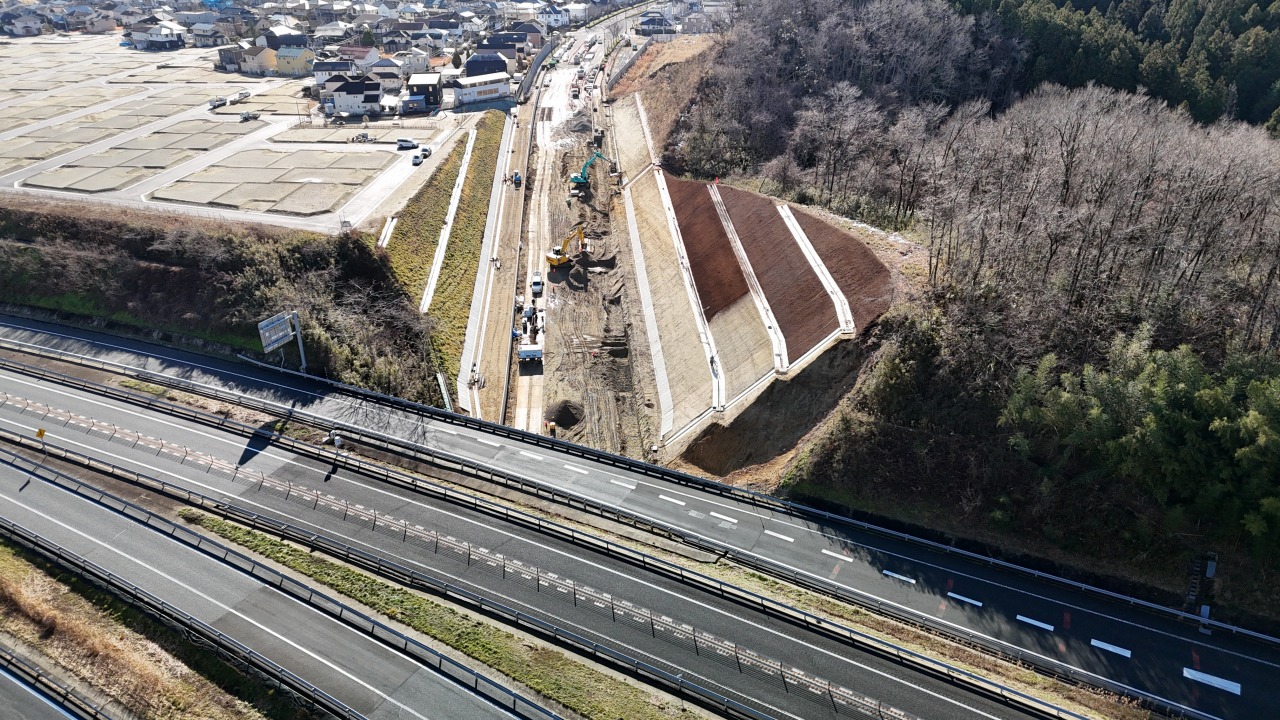

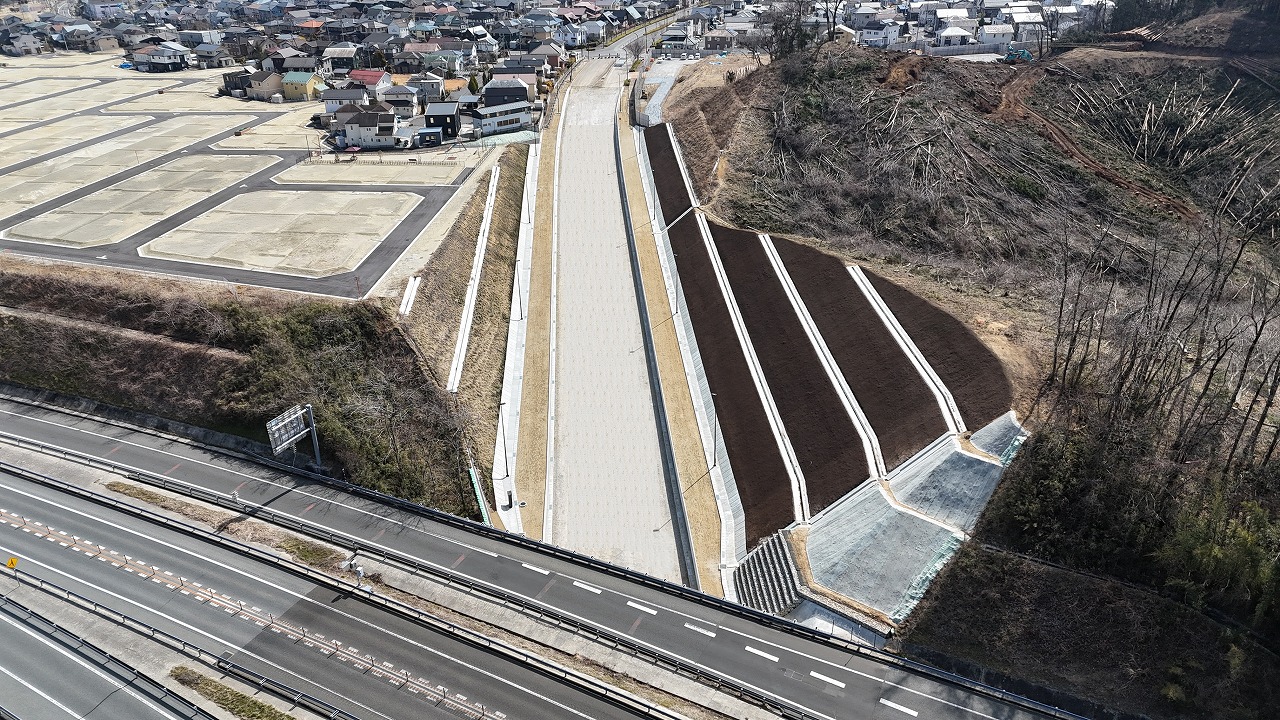

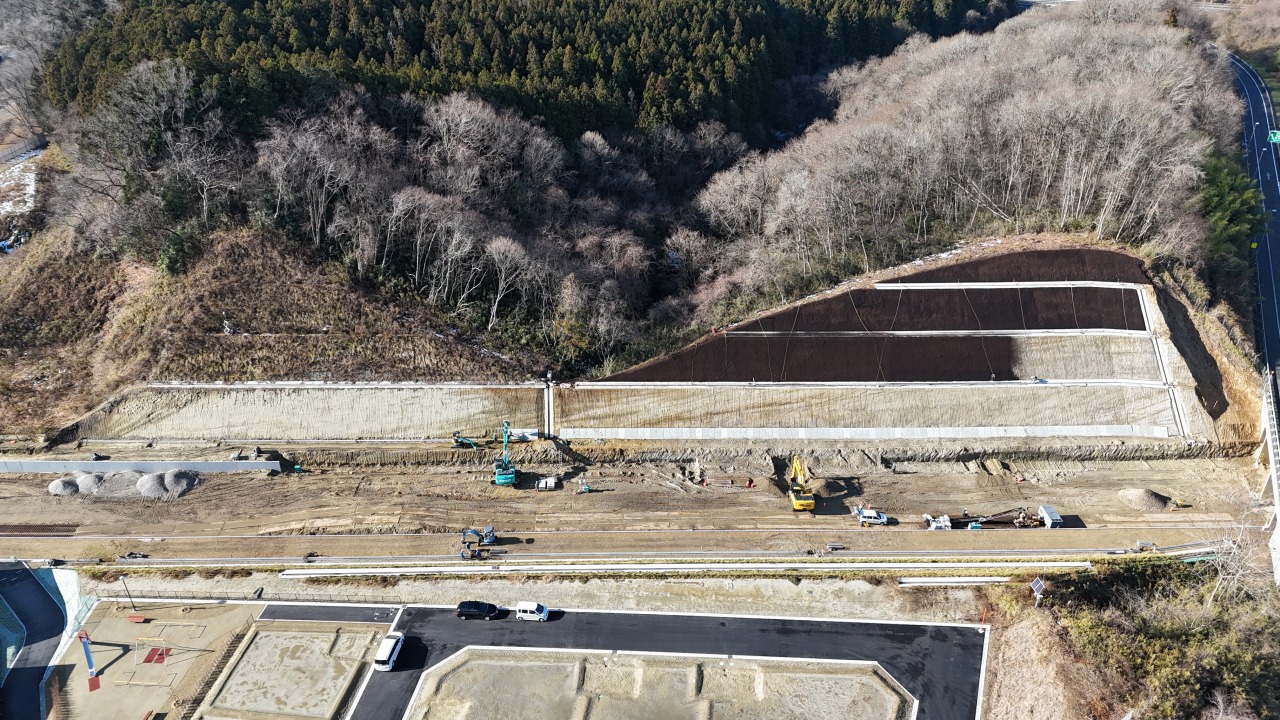

2025年11月中旬 進捗状況

2025年11月17日

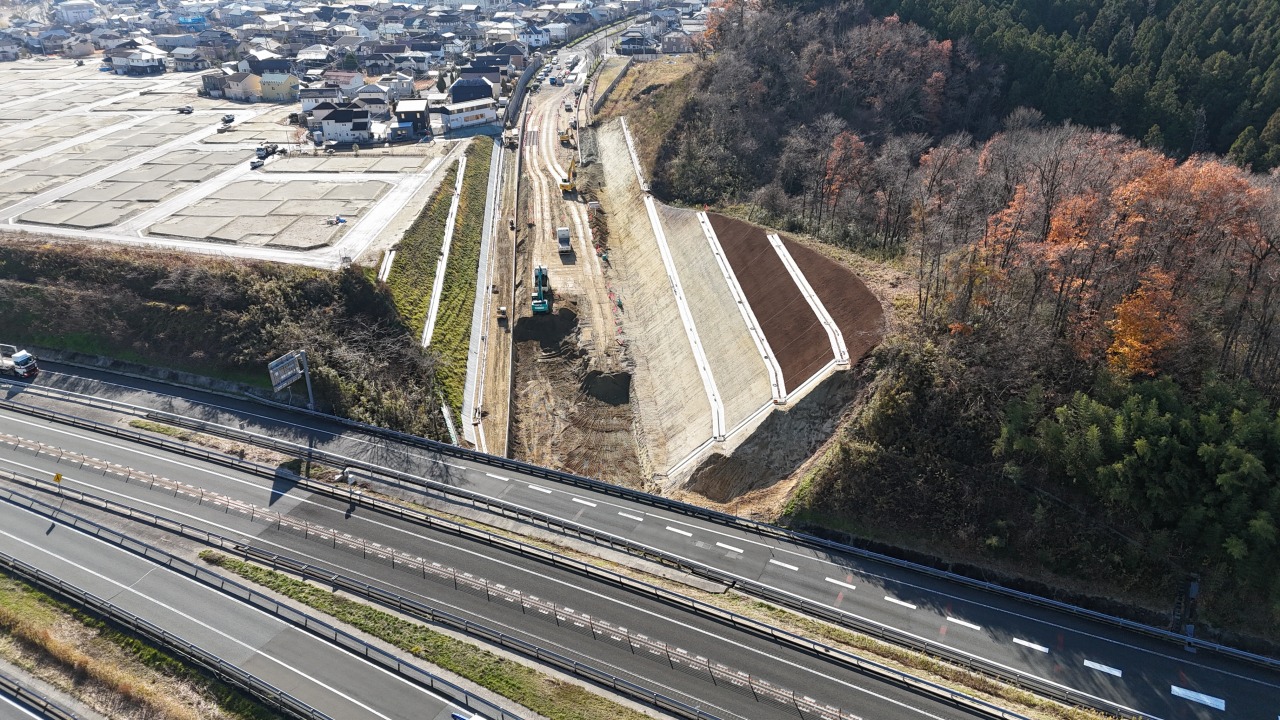

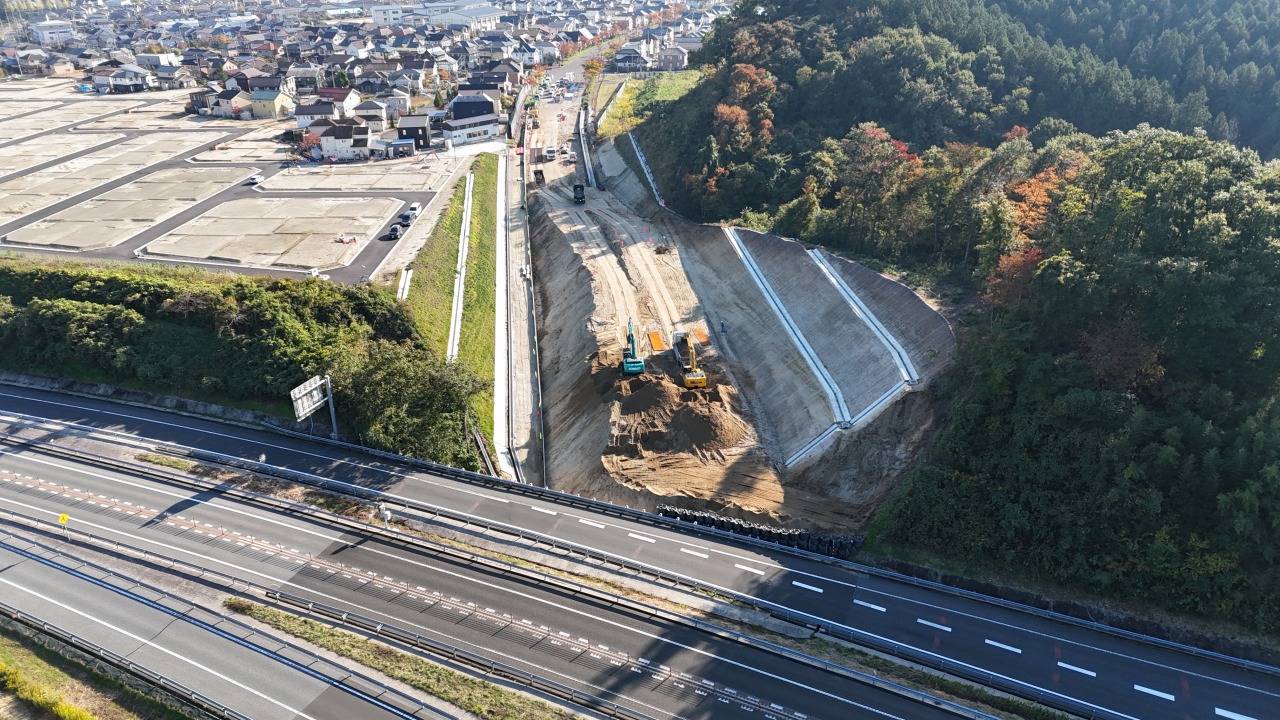

終点から起点

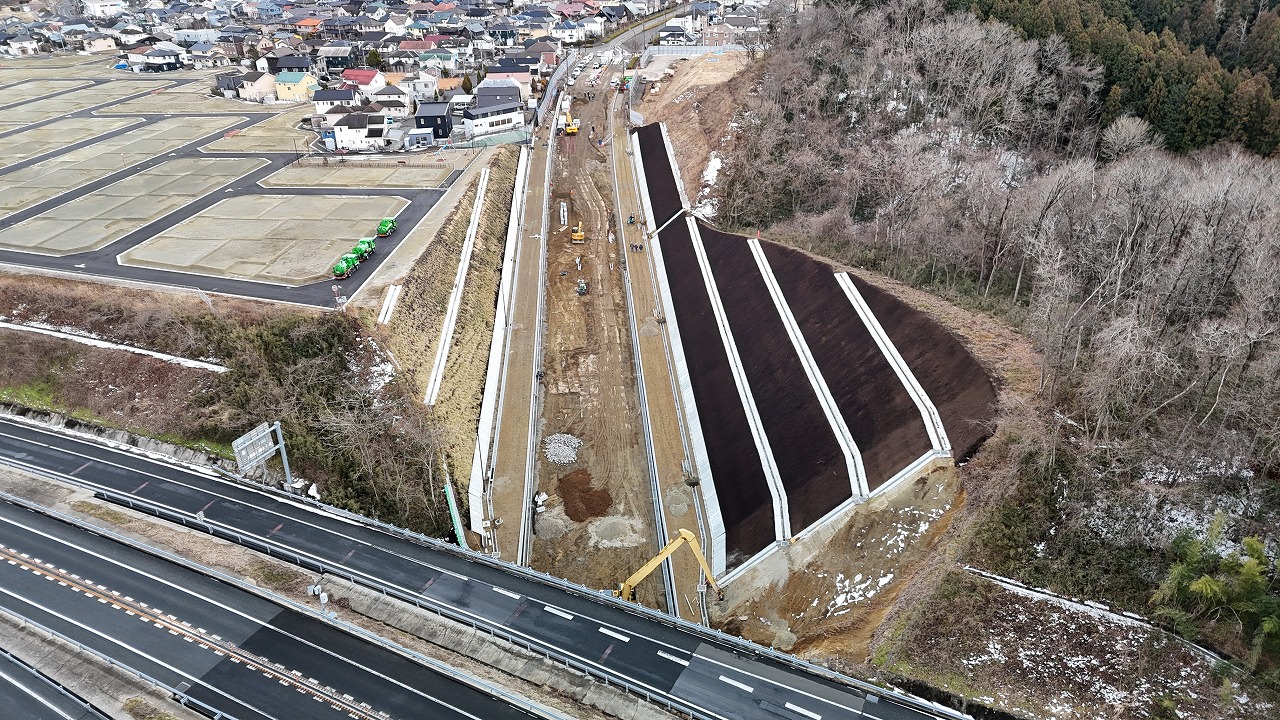

進捗動画

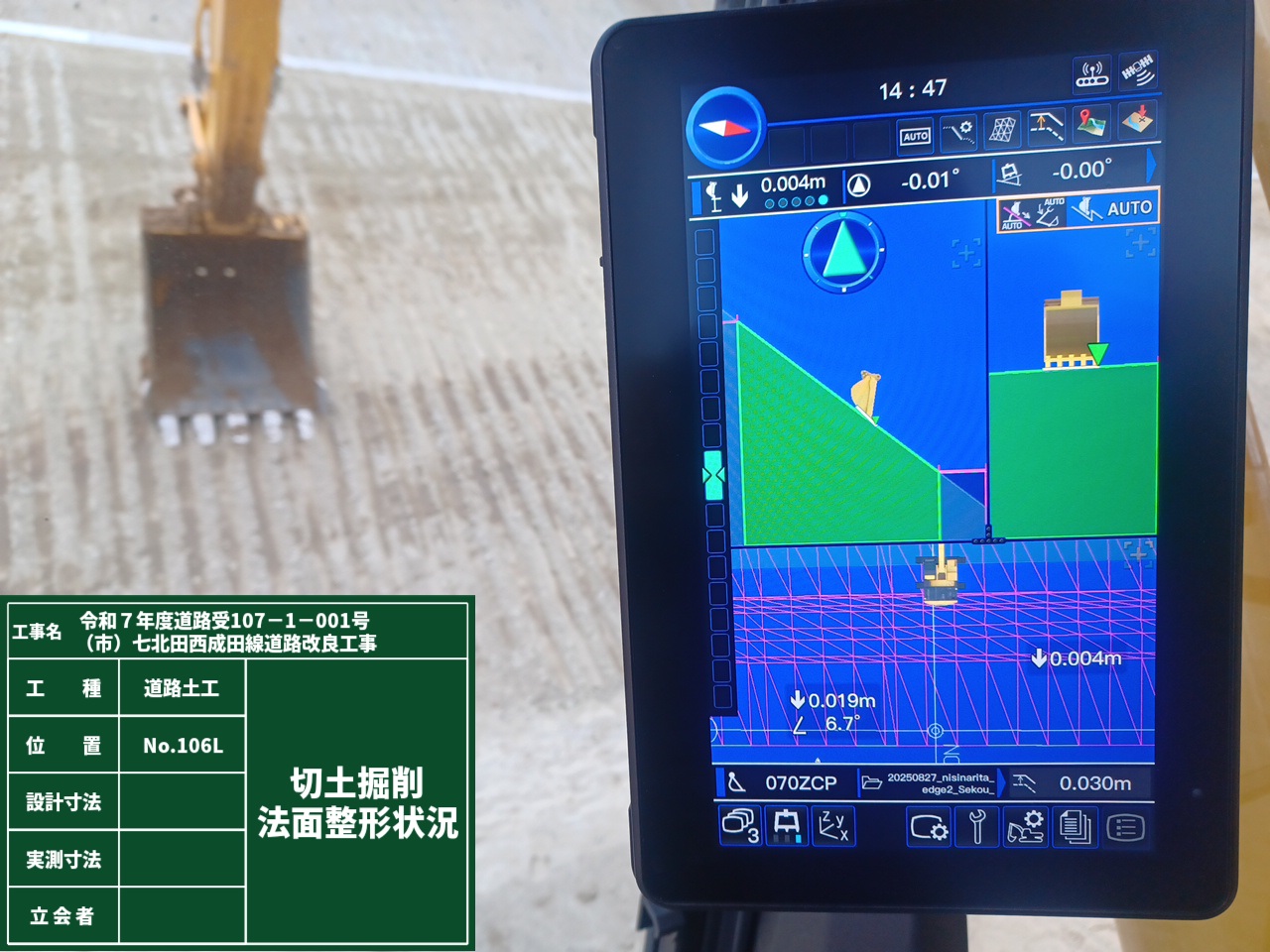

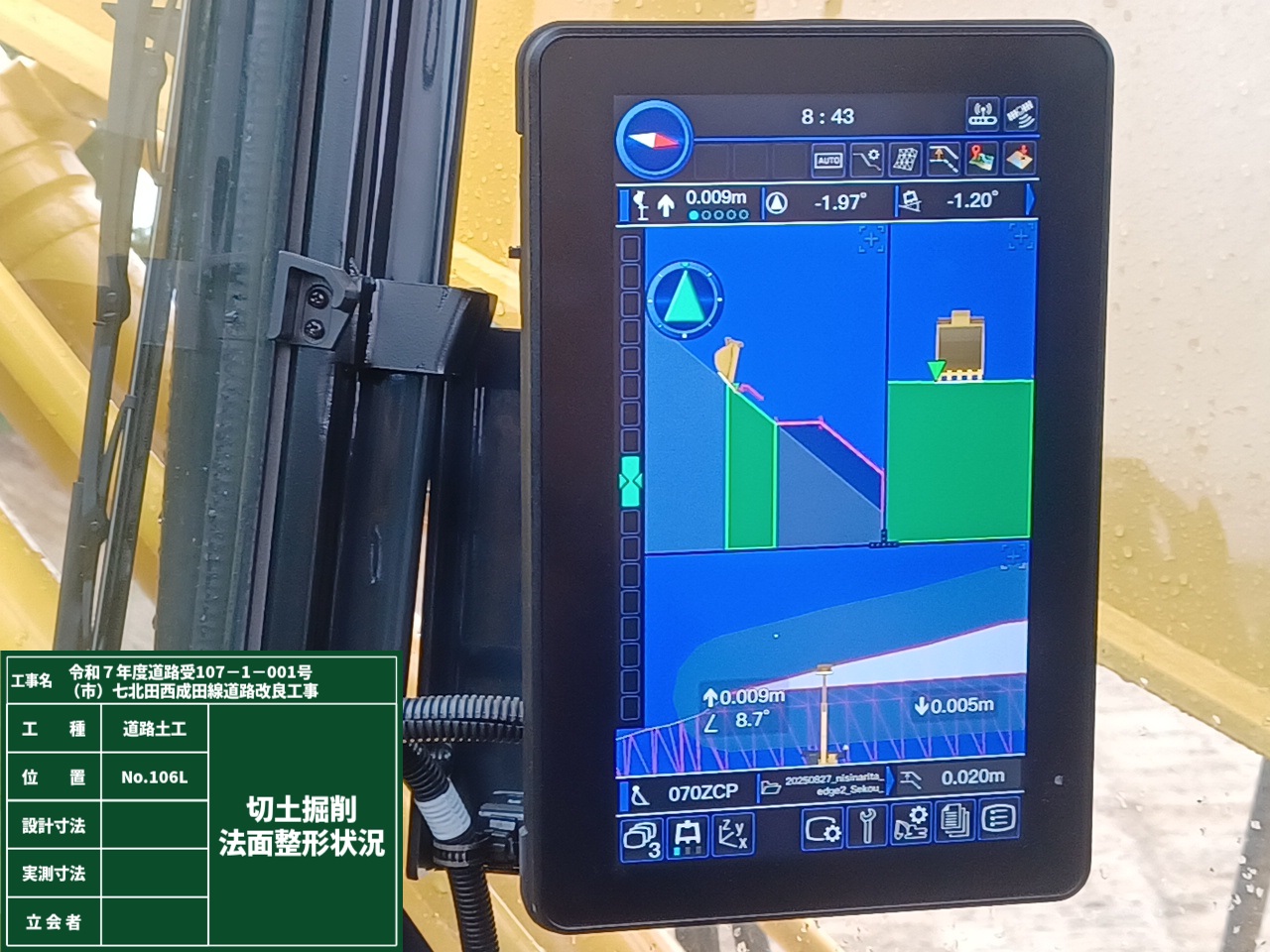

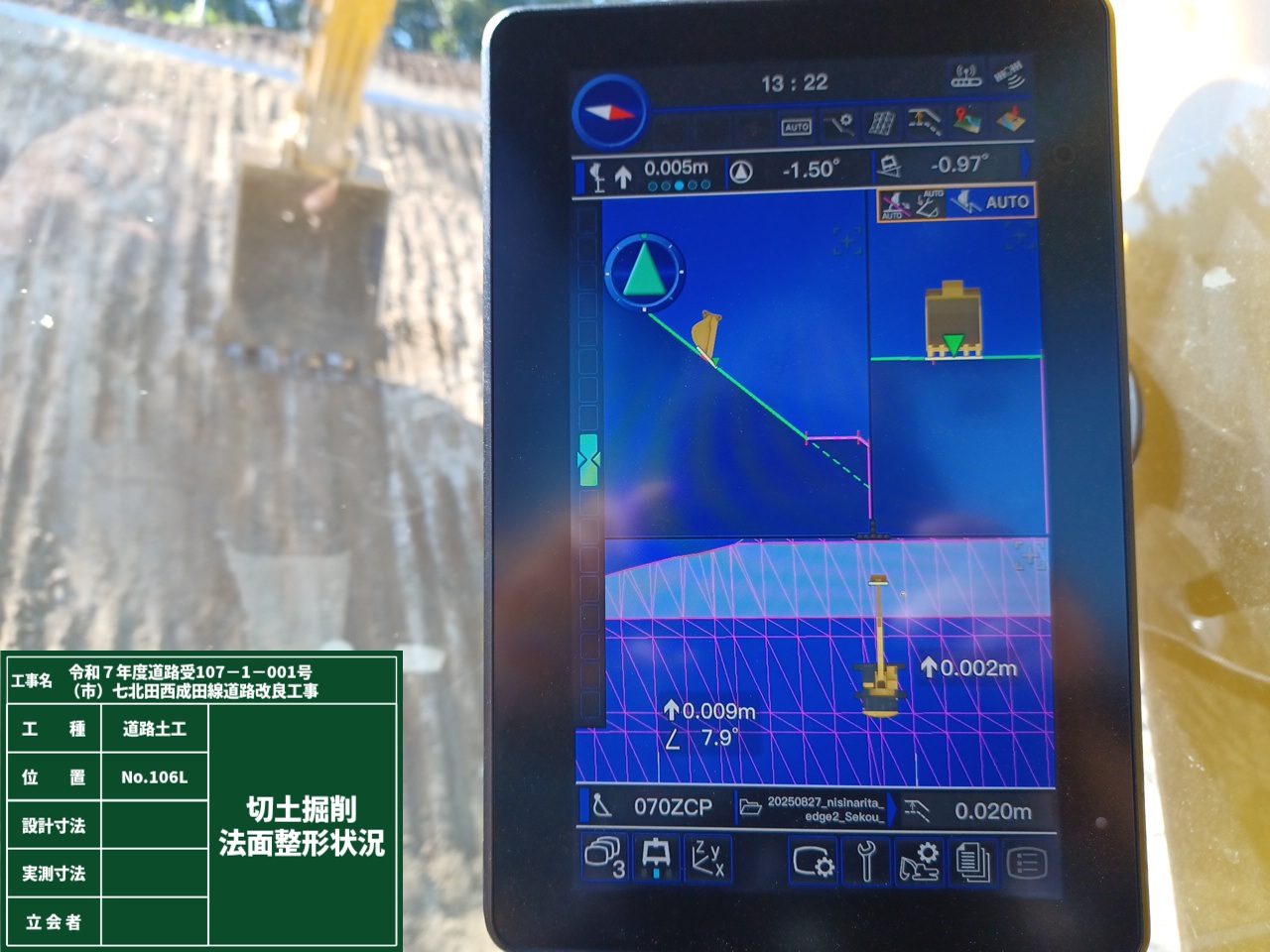

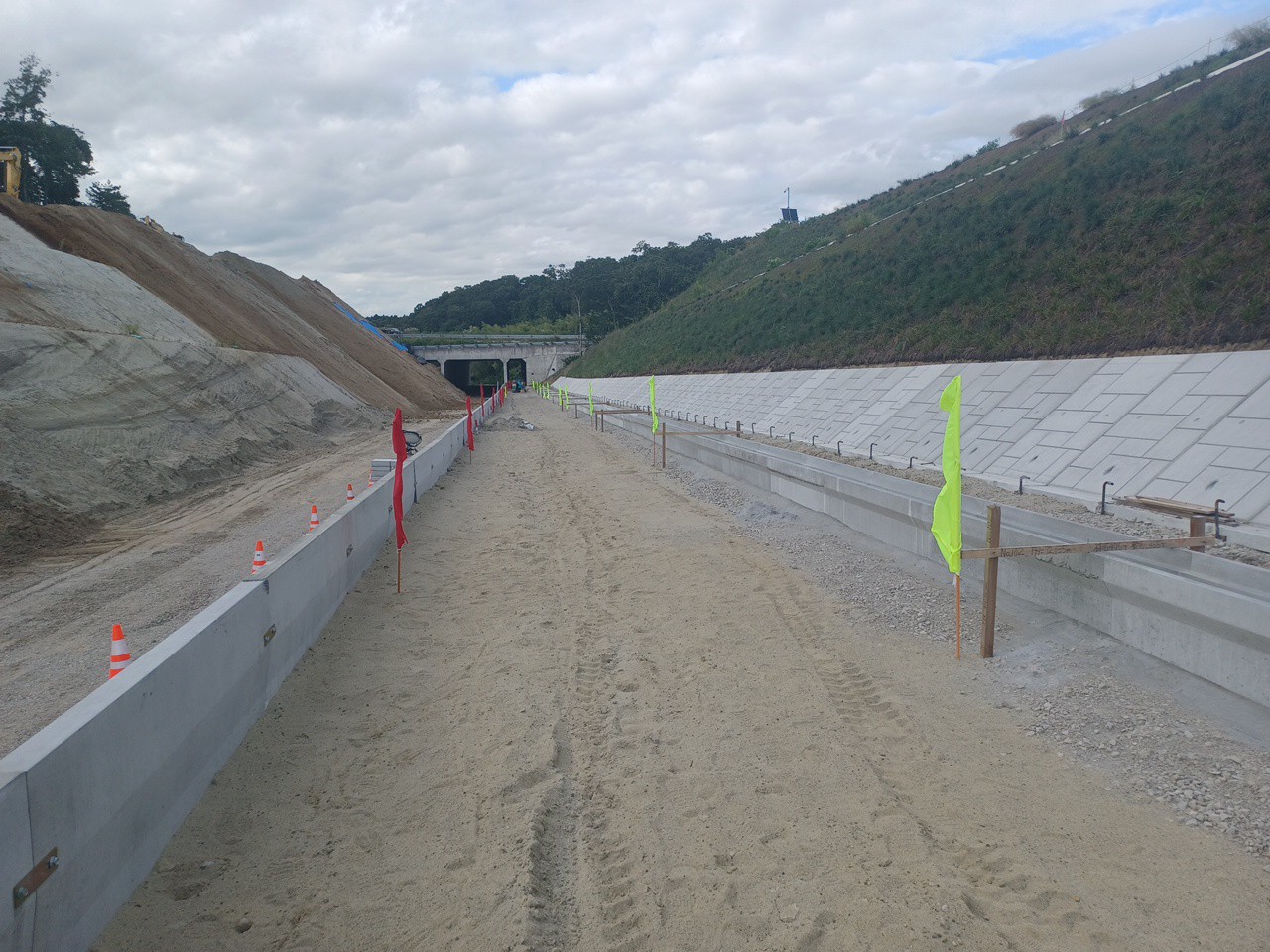

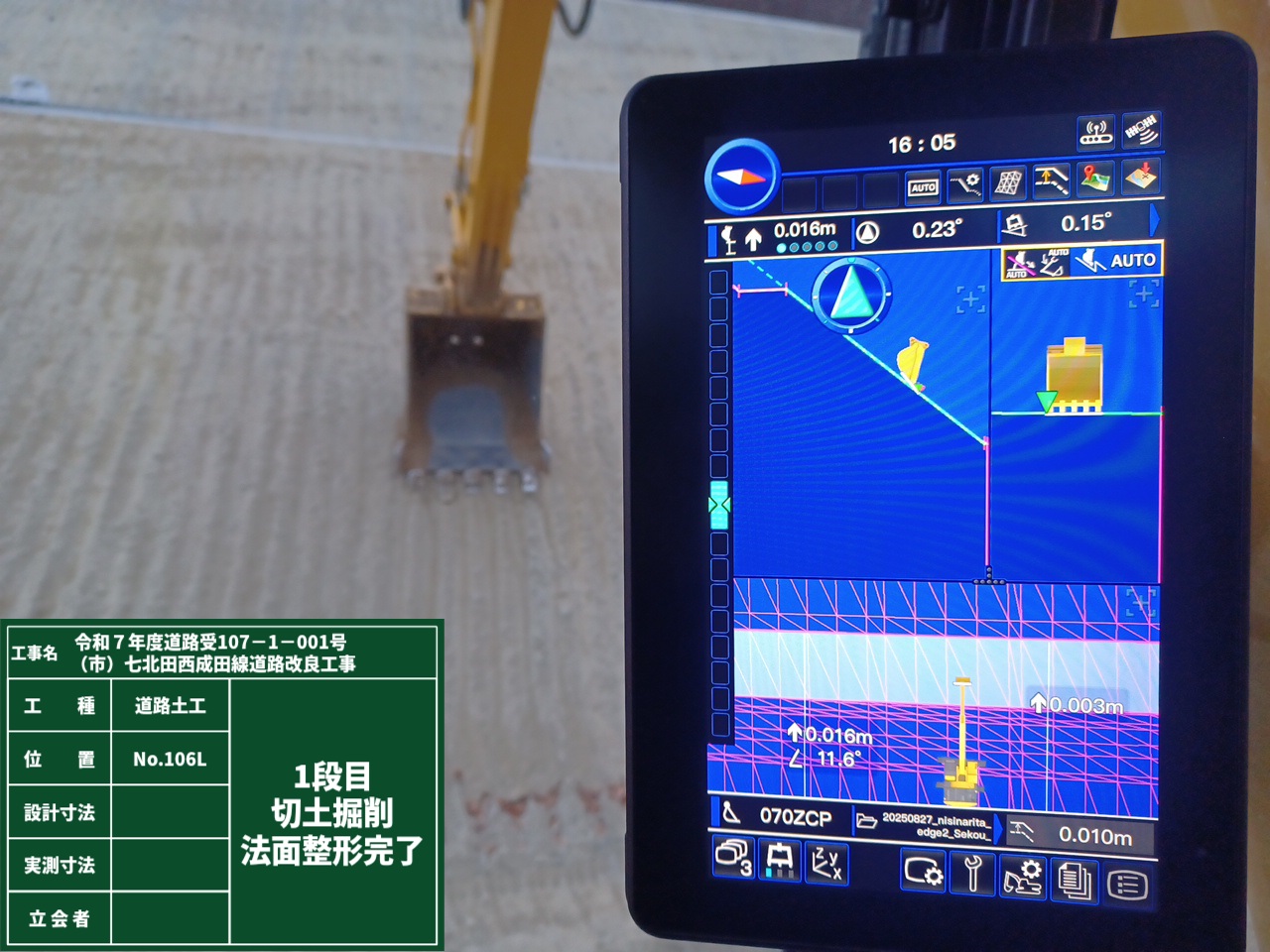

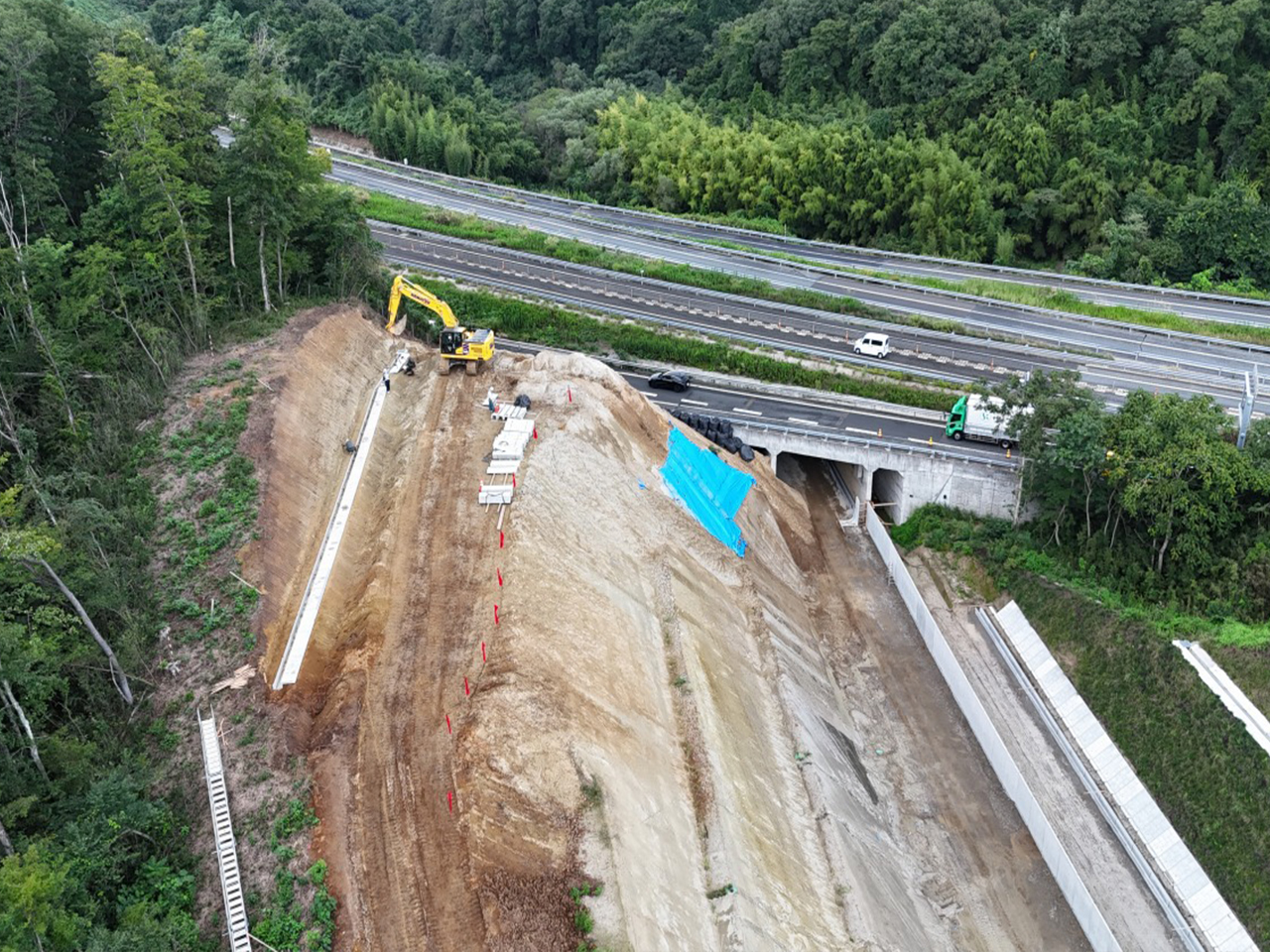

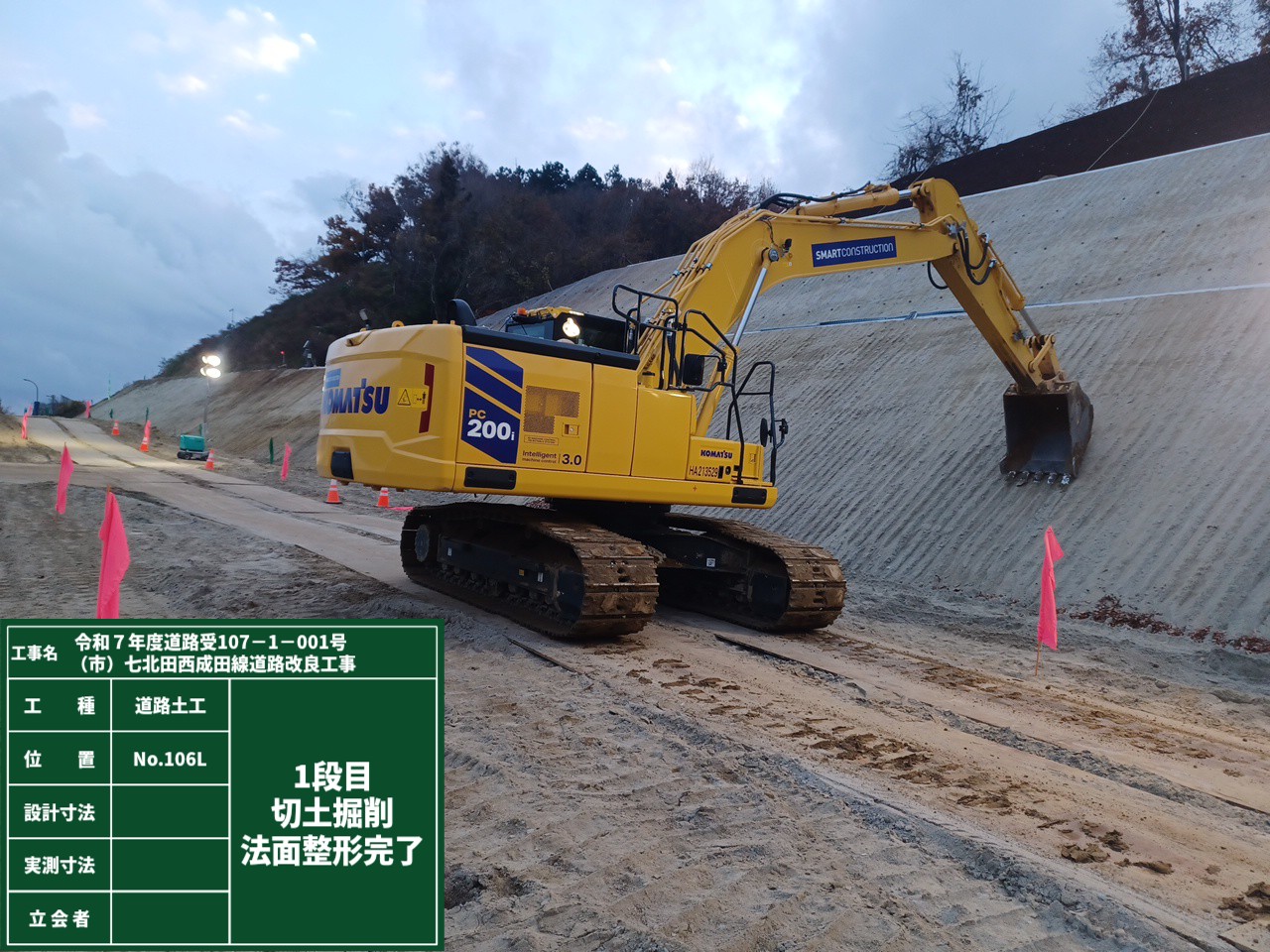

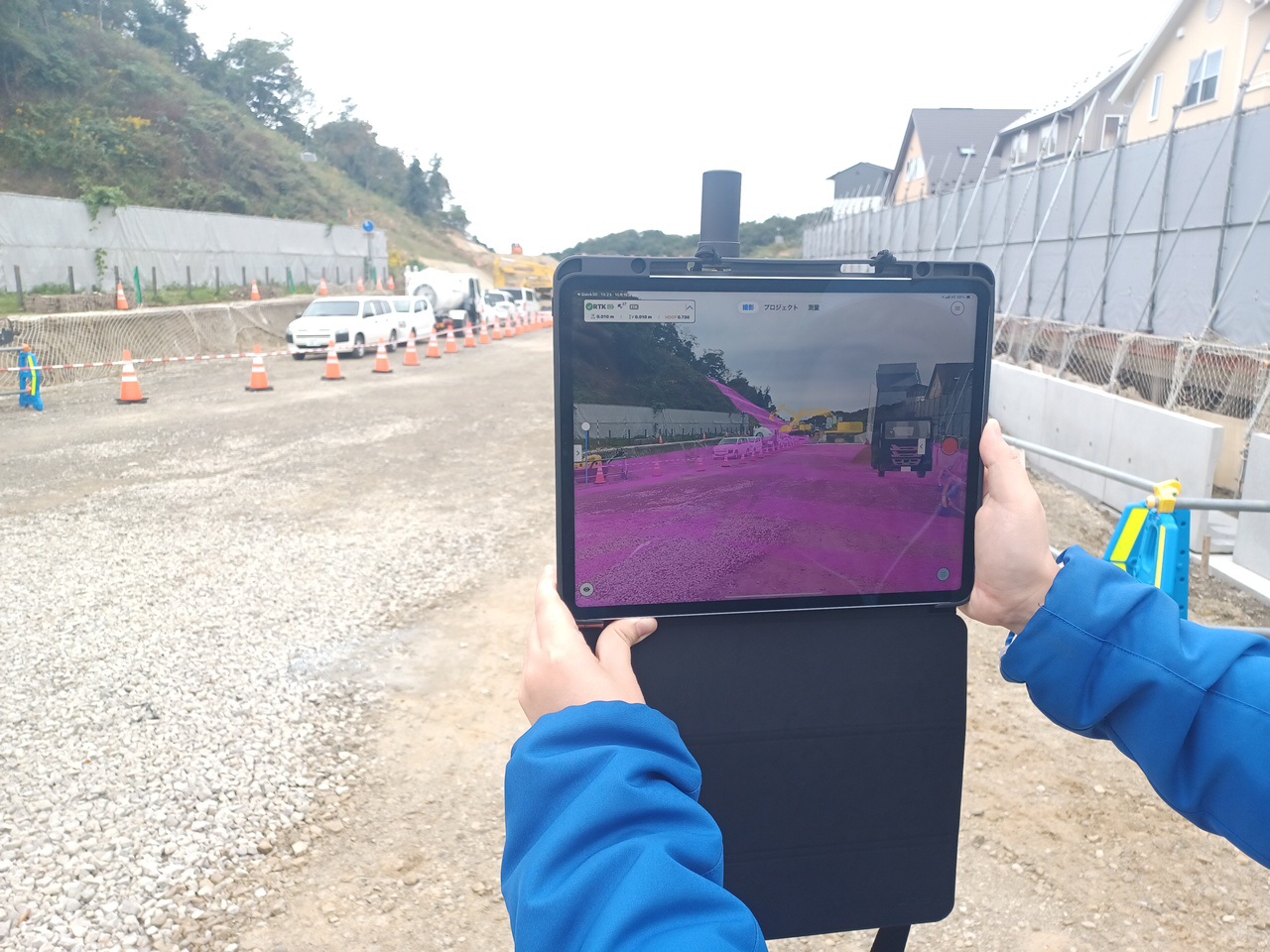

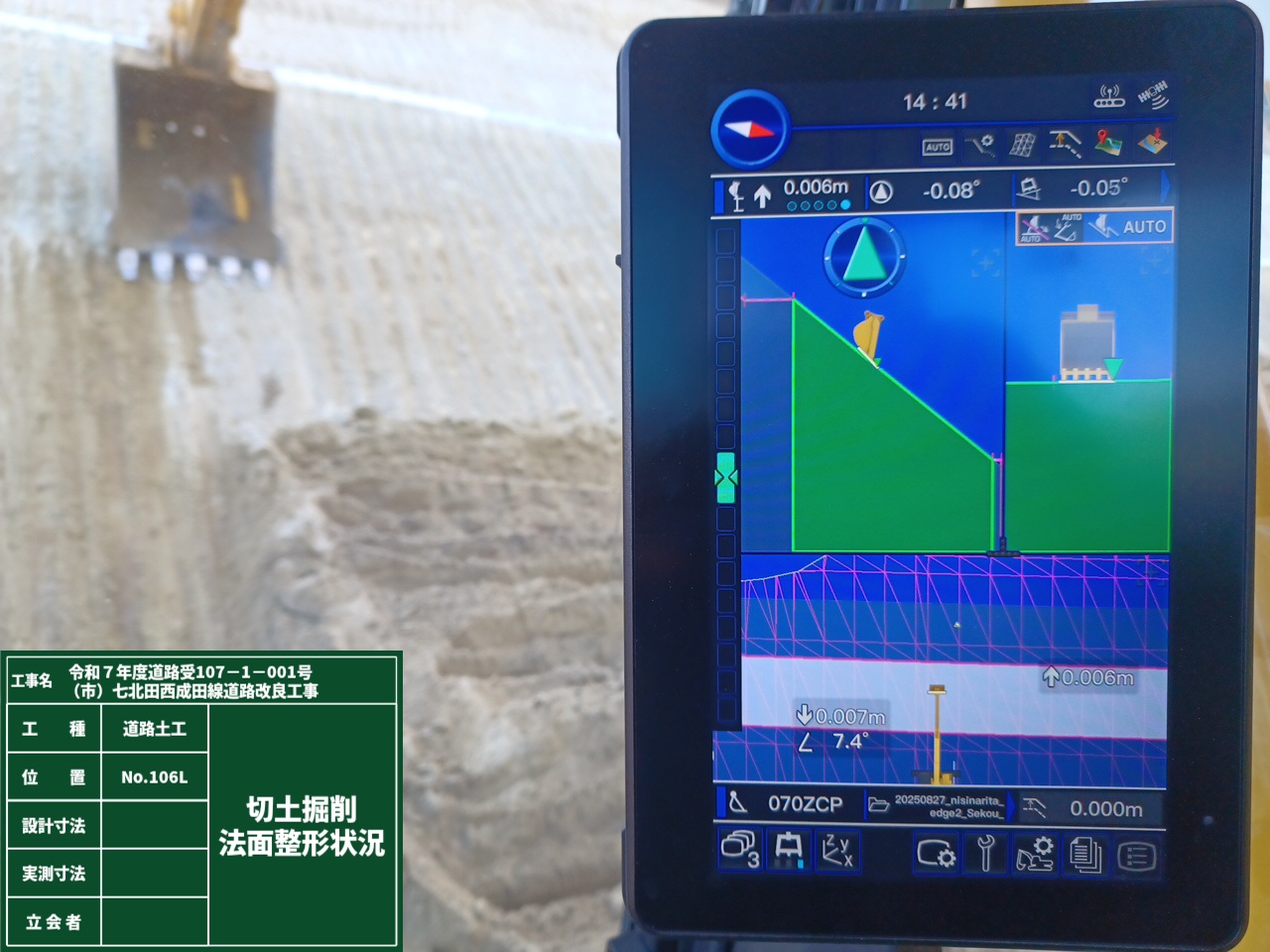

ICT施工 切土2段目

ICT施工 切土2段目

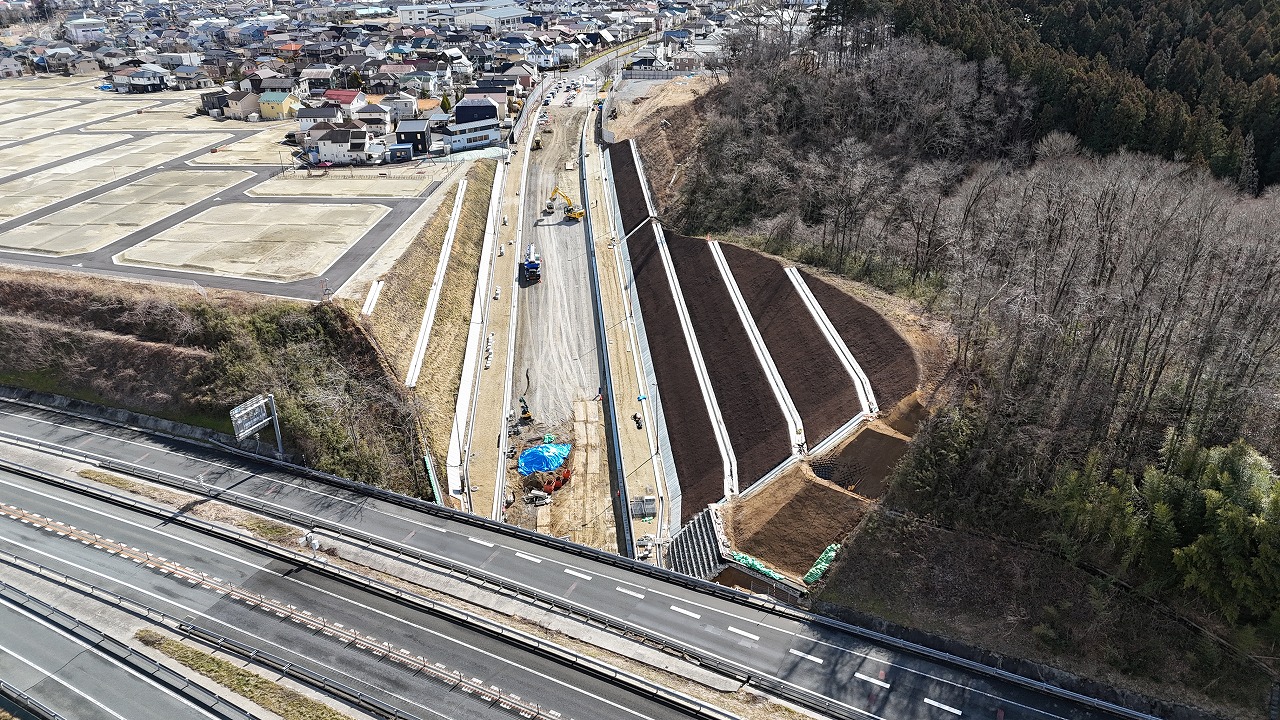

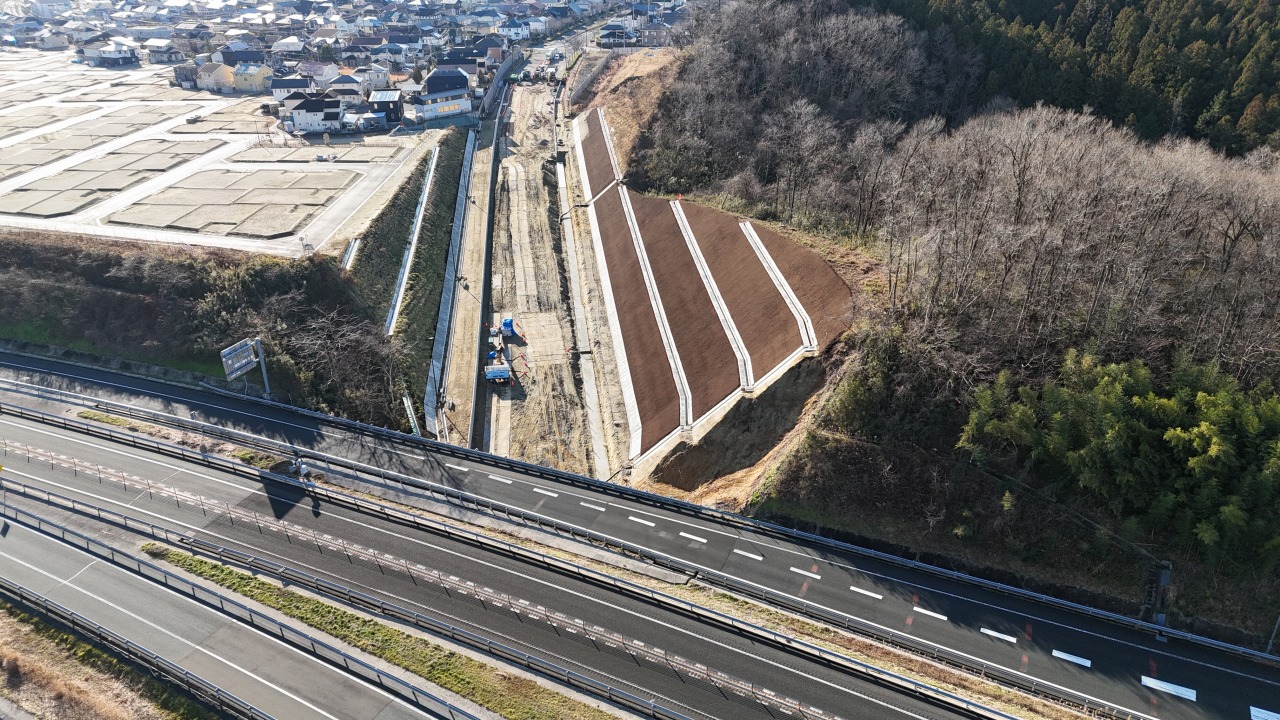

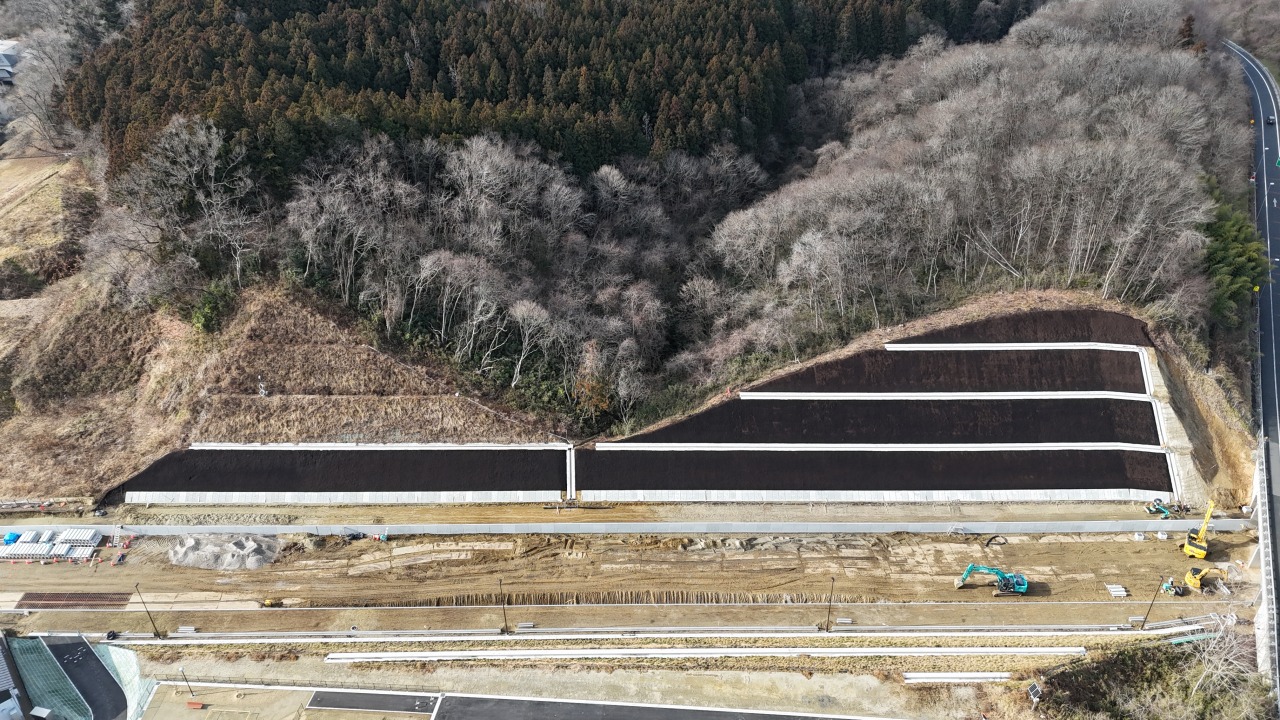

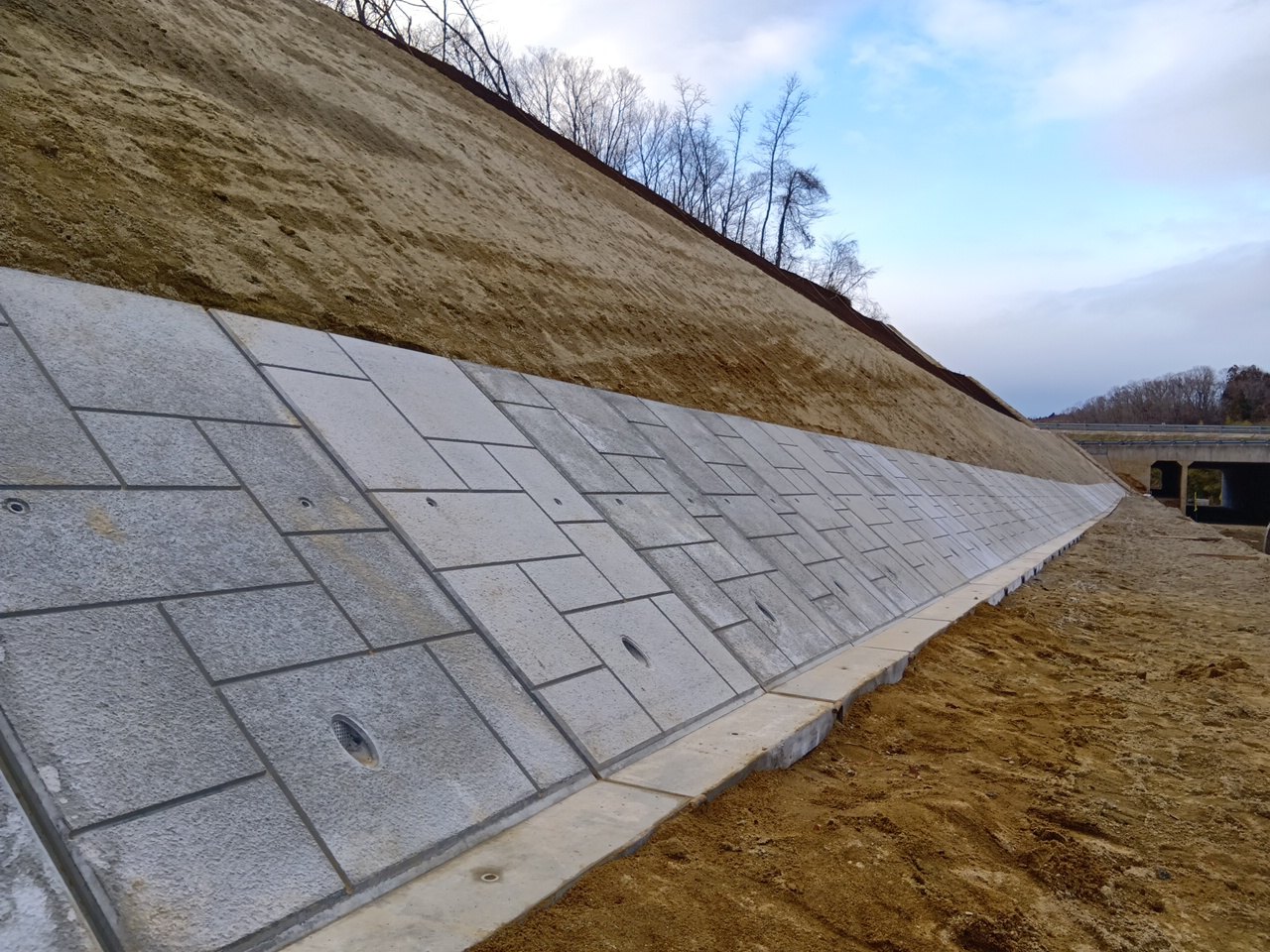

4段目・3段目 厚層基材吹付 完了

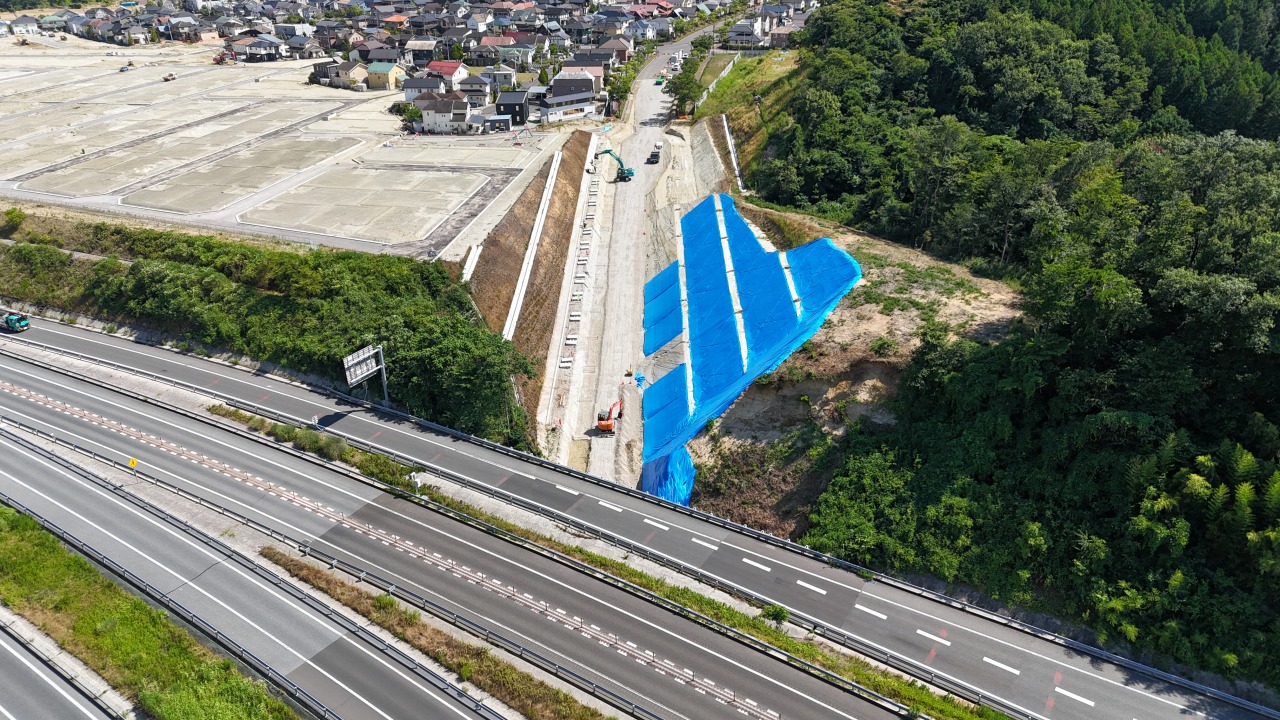

2025年11月上旬 進捗状況

2025年11月4日

終点から起点

進捗動画

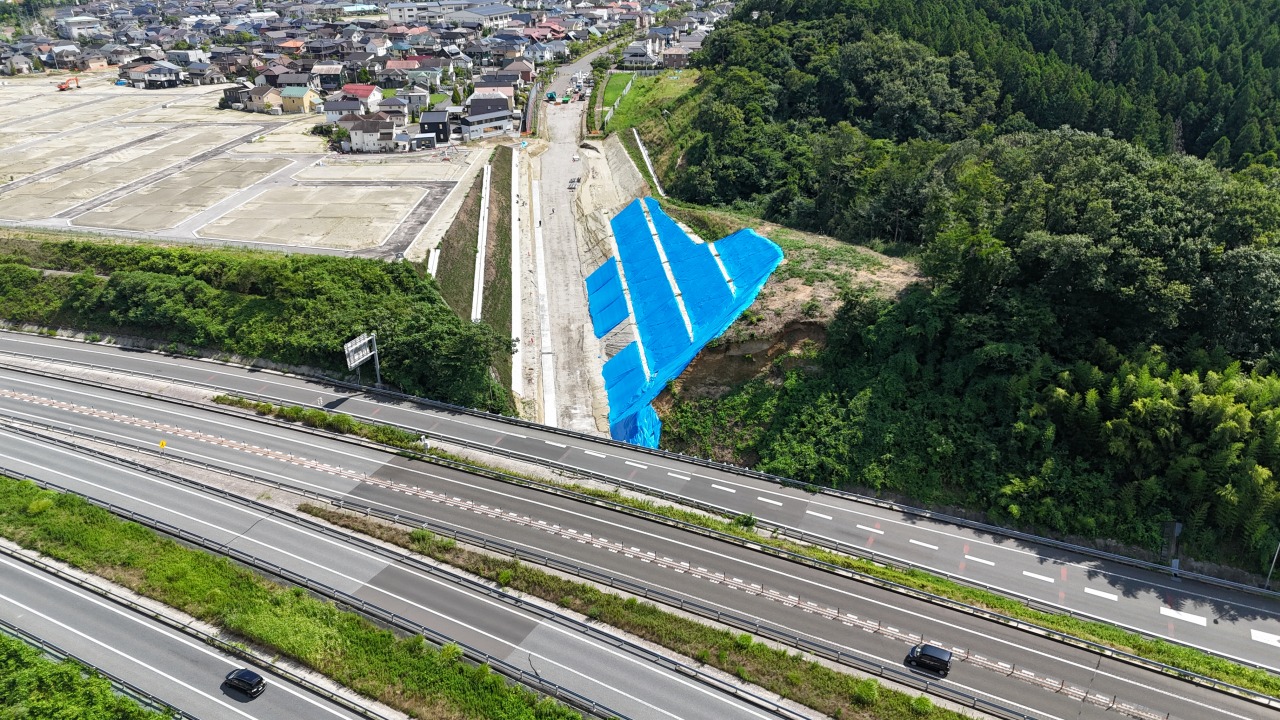

2025年10月下旬② 進捗状況

2025年10月29日

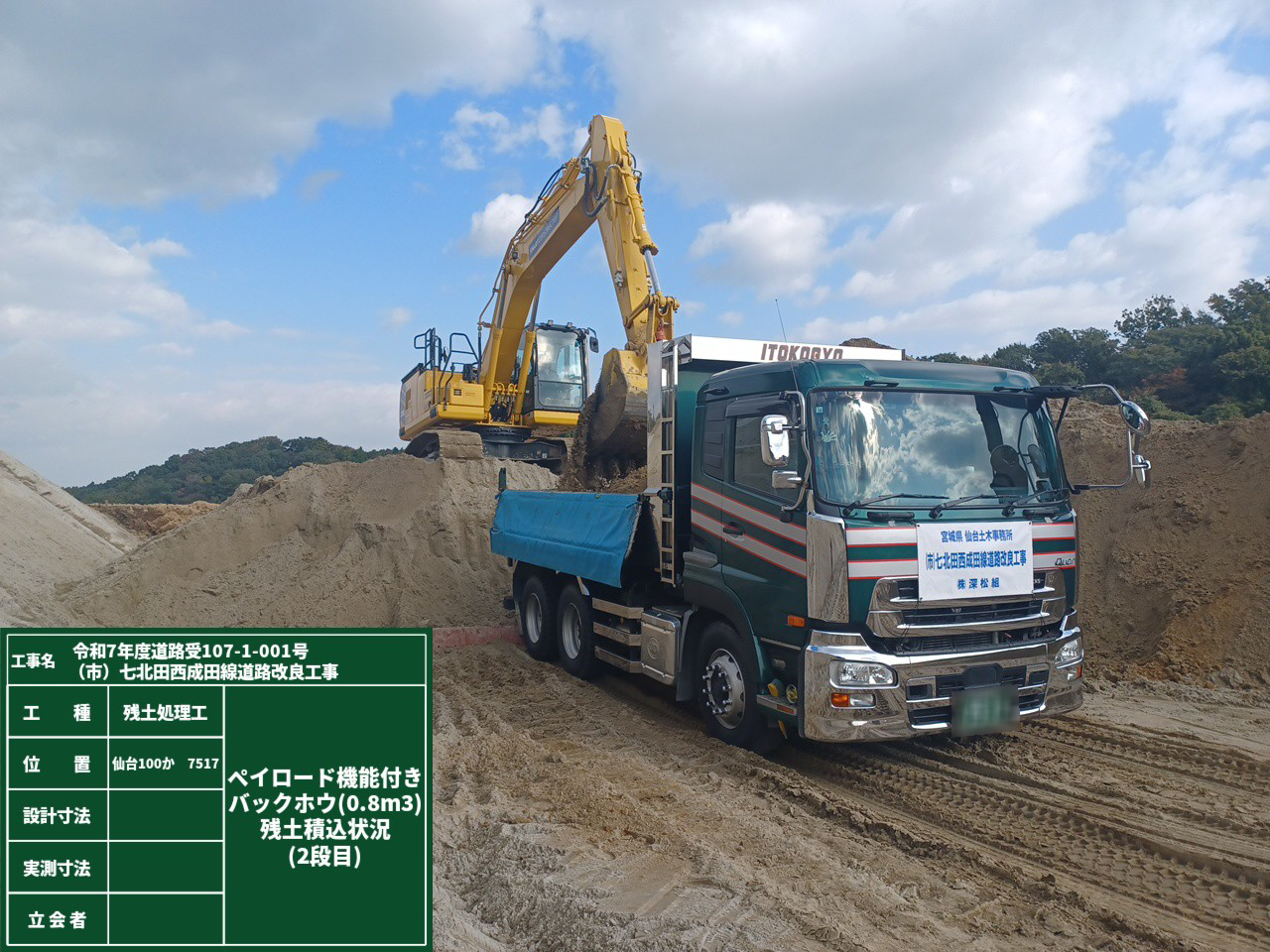

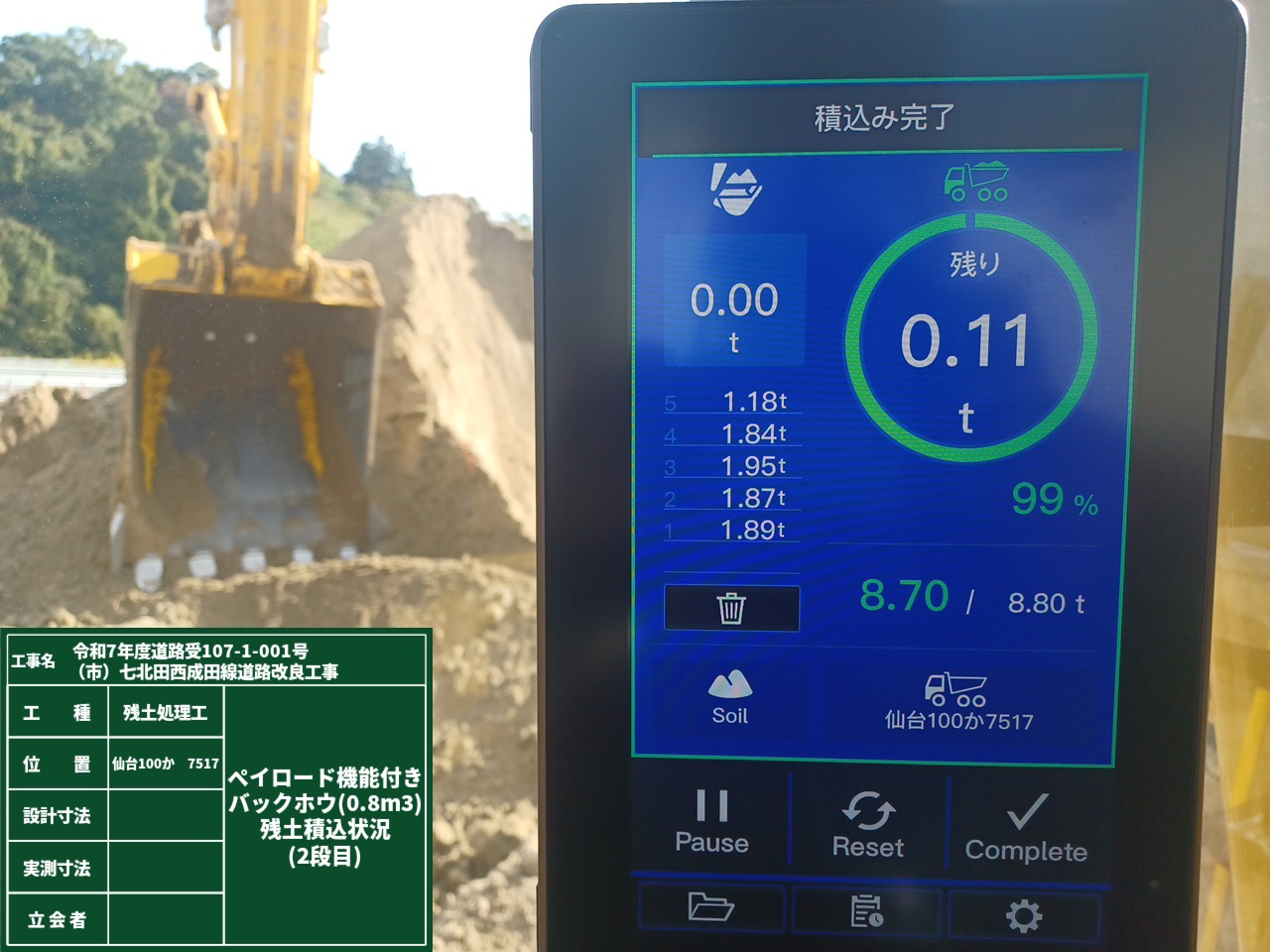

掘削積込み ペイロード積載質量確認

掘削積込み ペイロード積載質量確認

2025年10月下旬 進捗状況

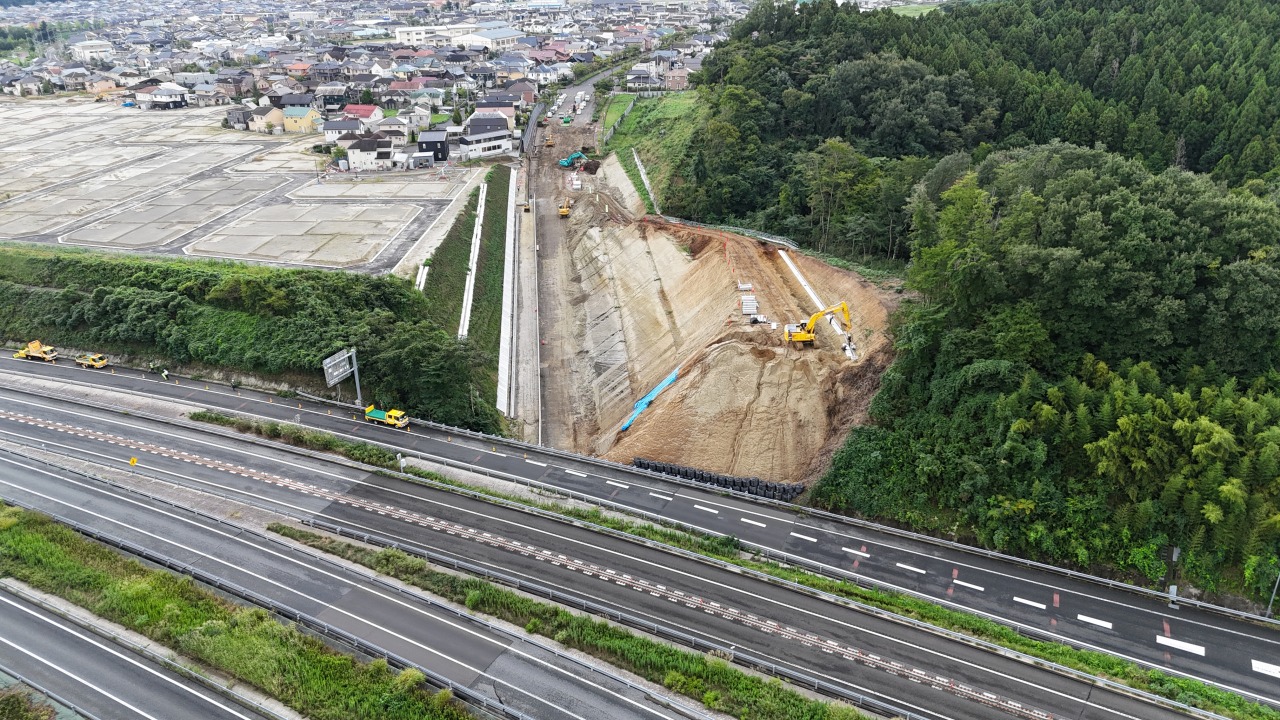

2025年10月24日

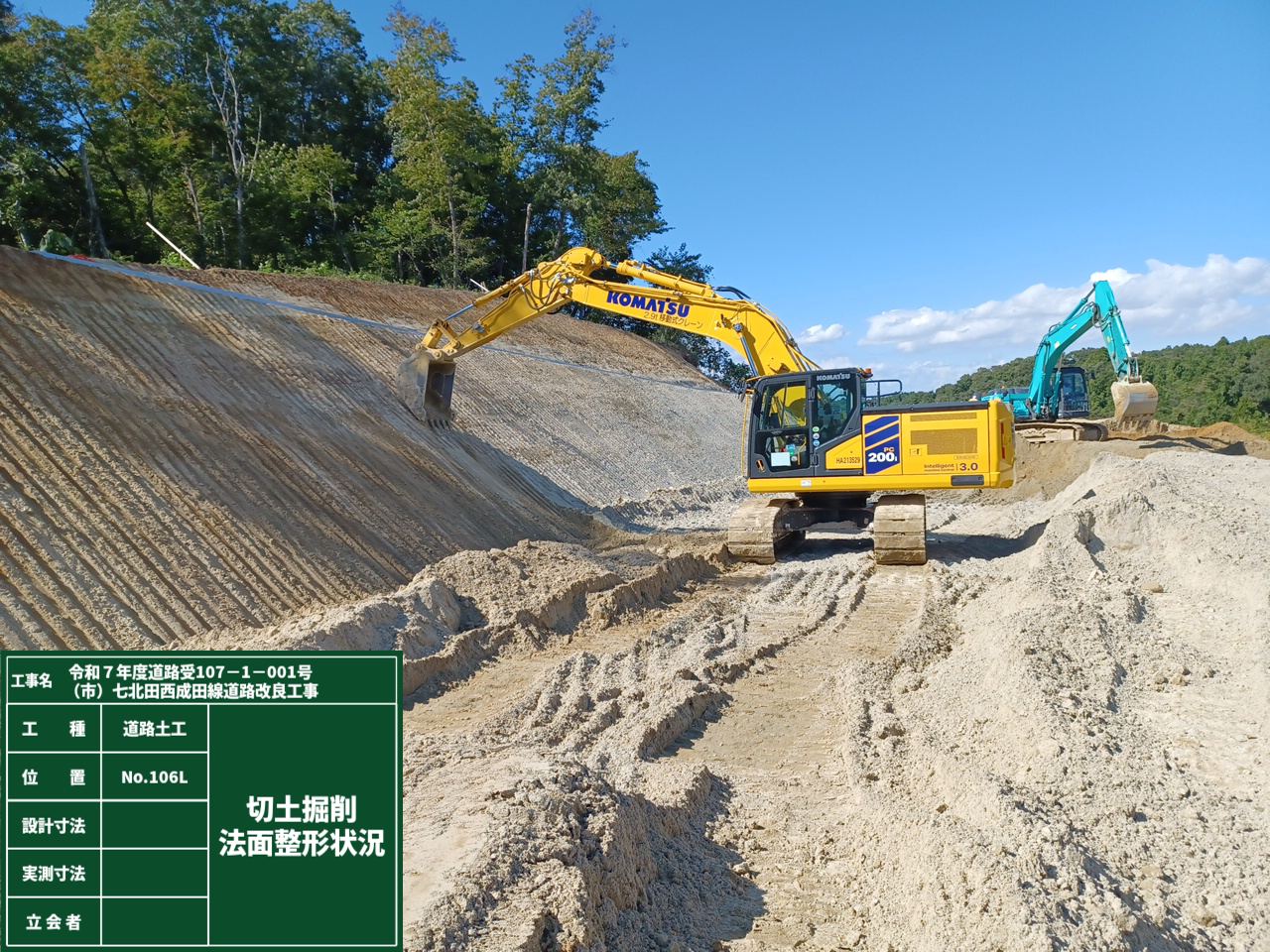

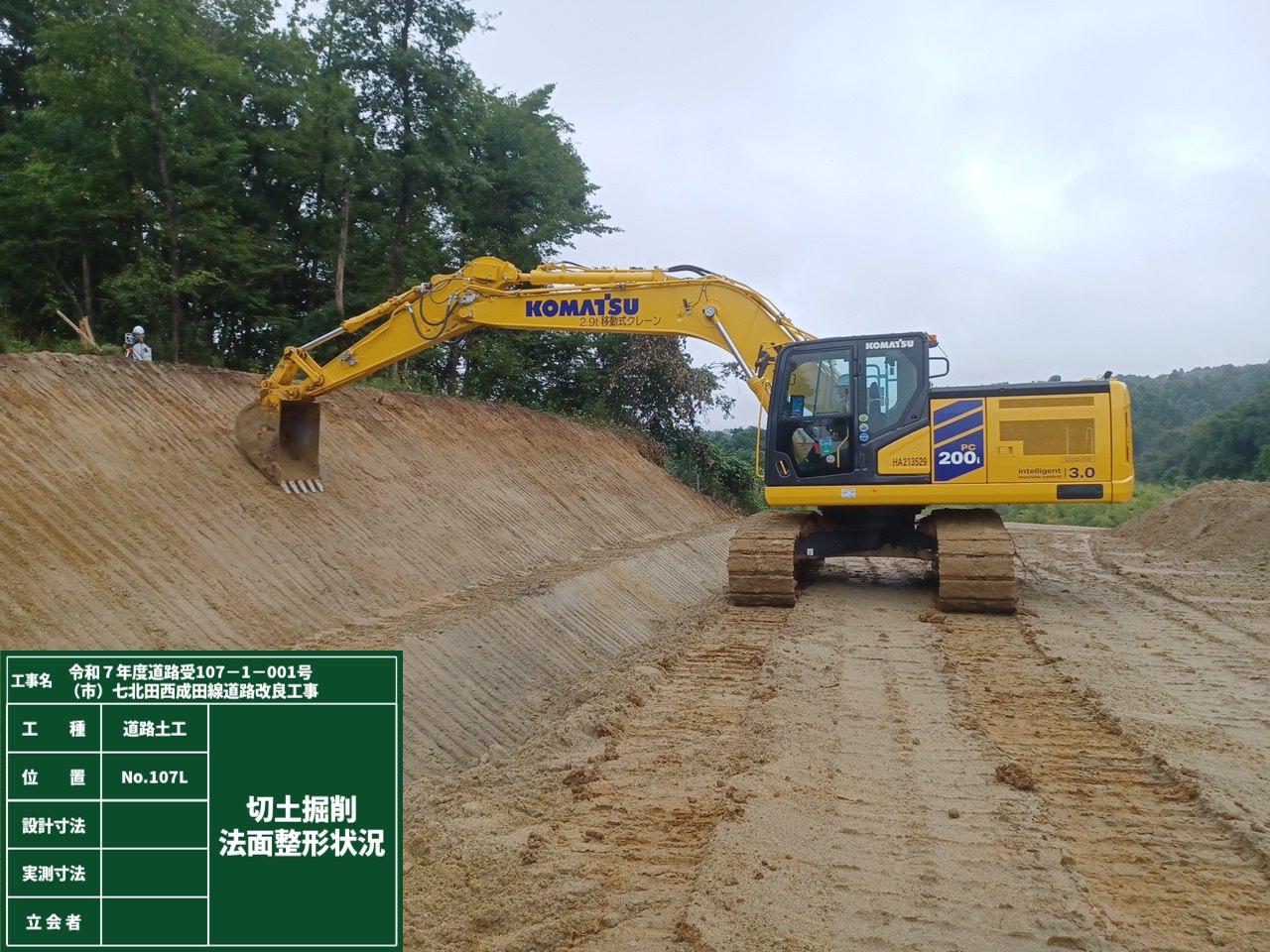

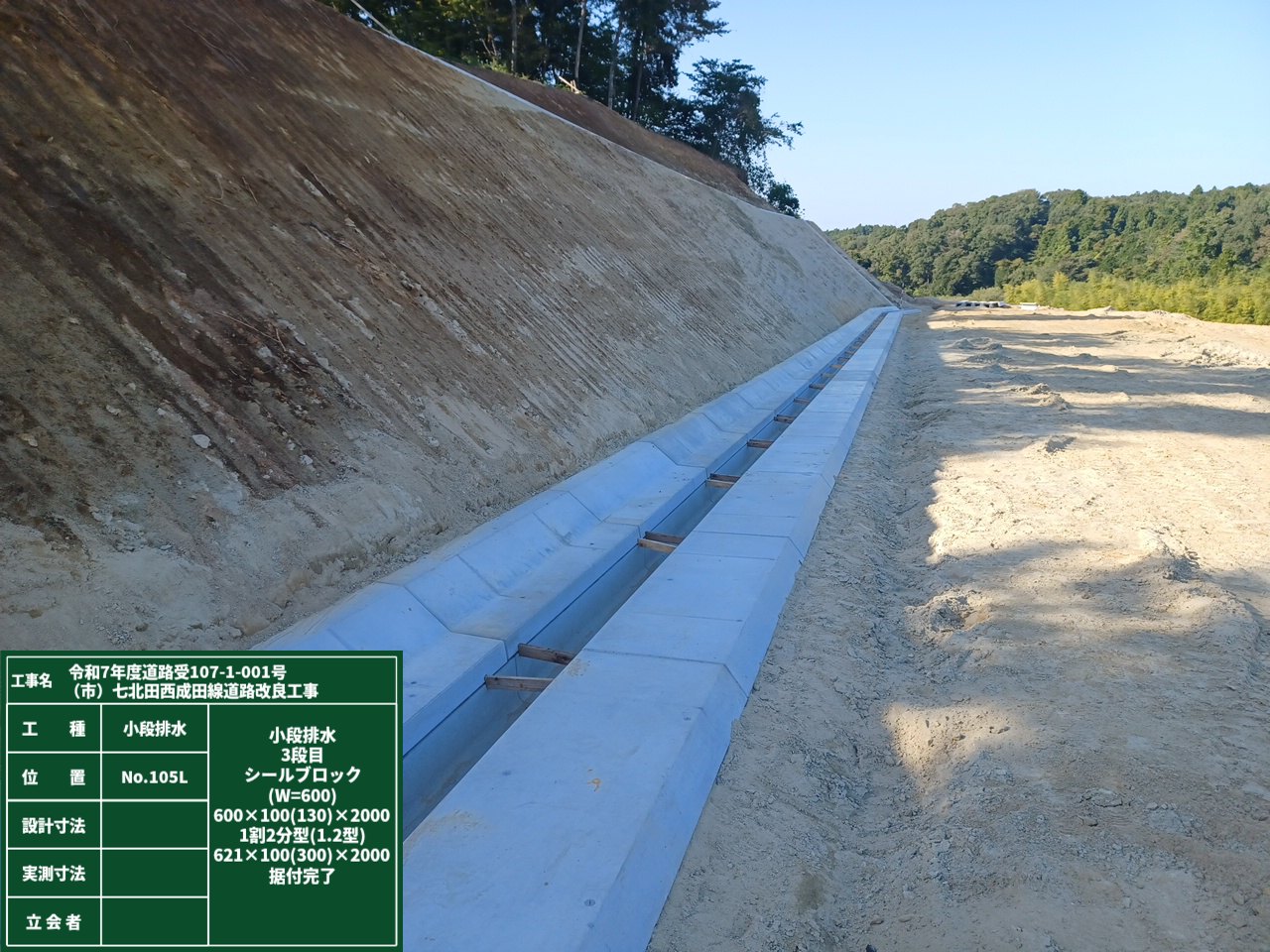

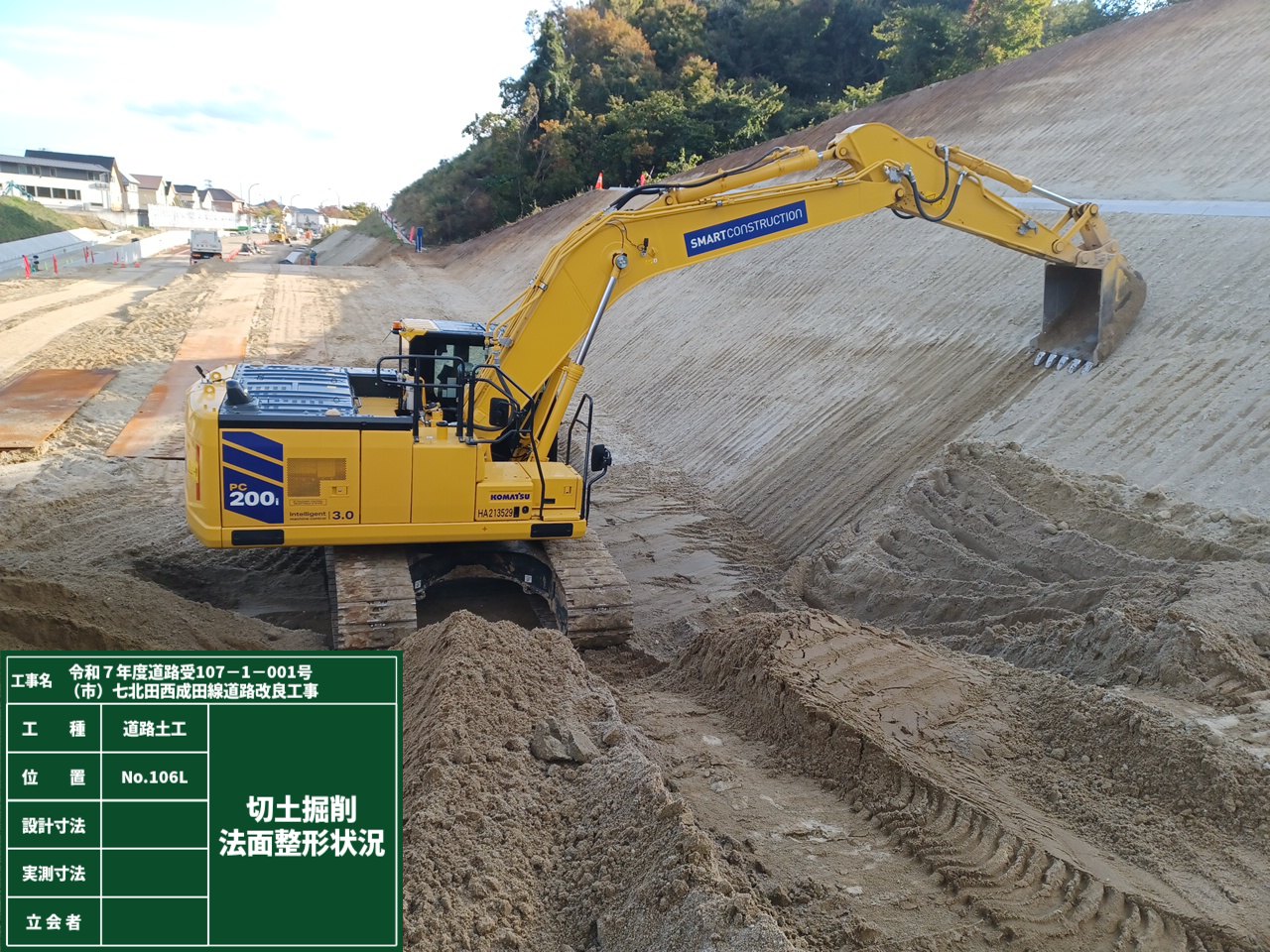

3段目掘削

3段目掘削

2025年10月中旬② 進捗状況

2025年10月19日

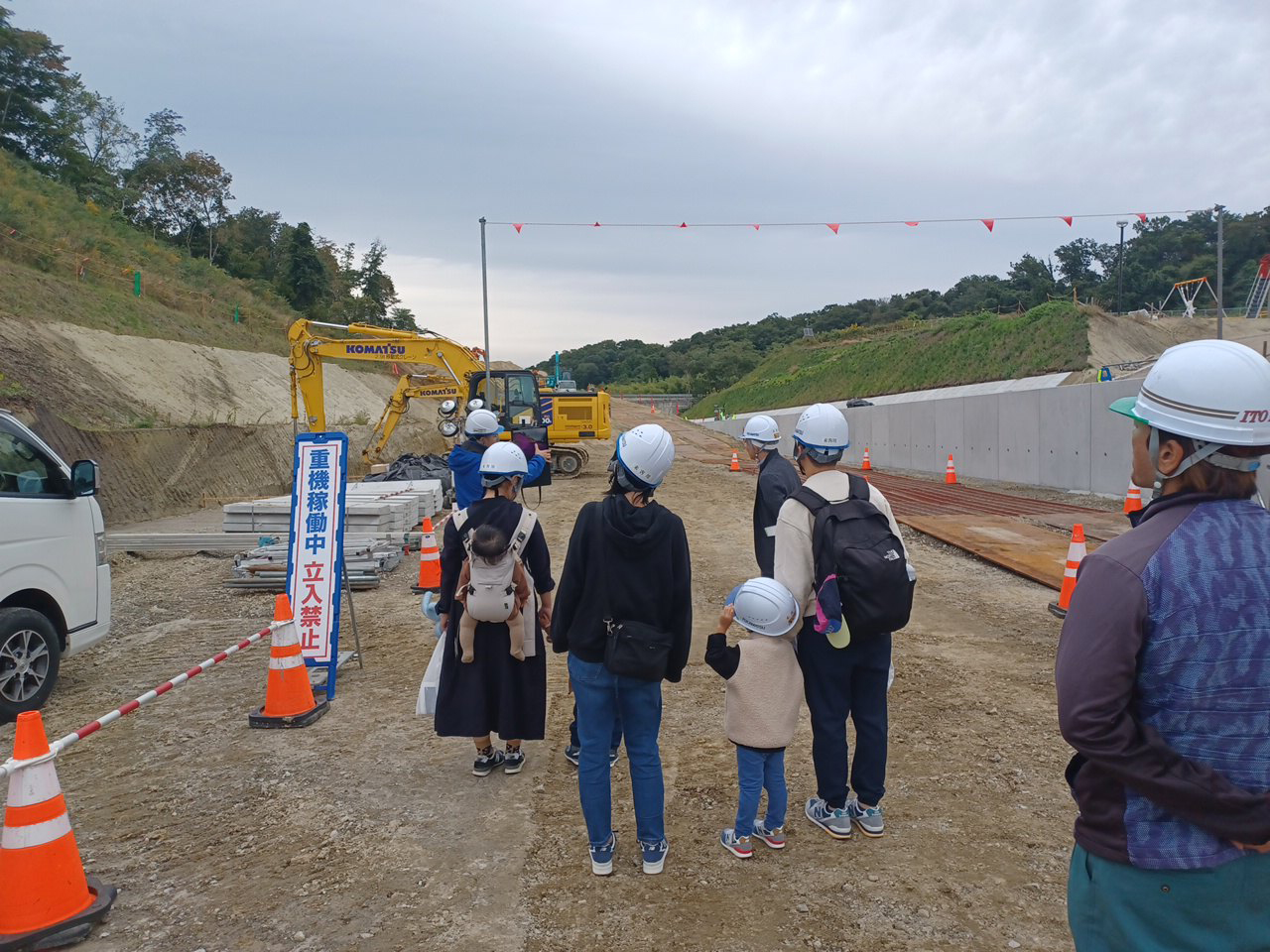

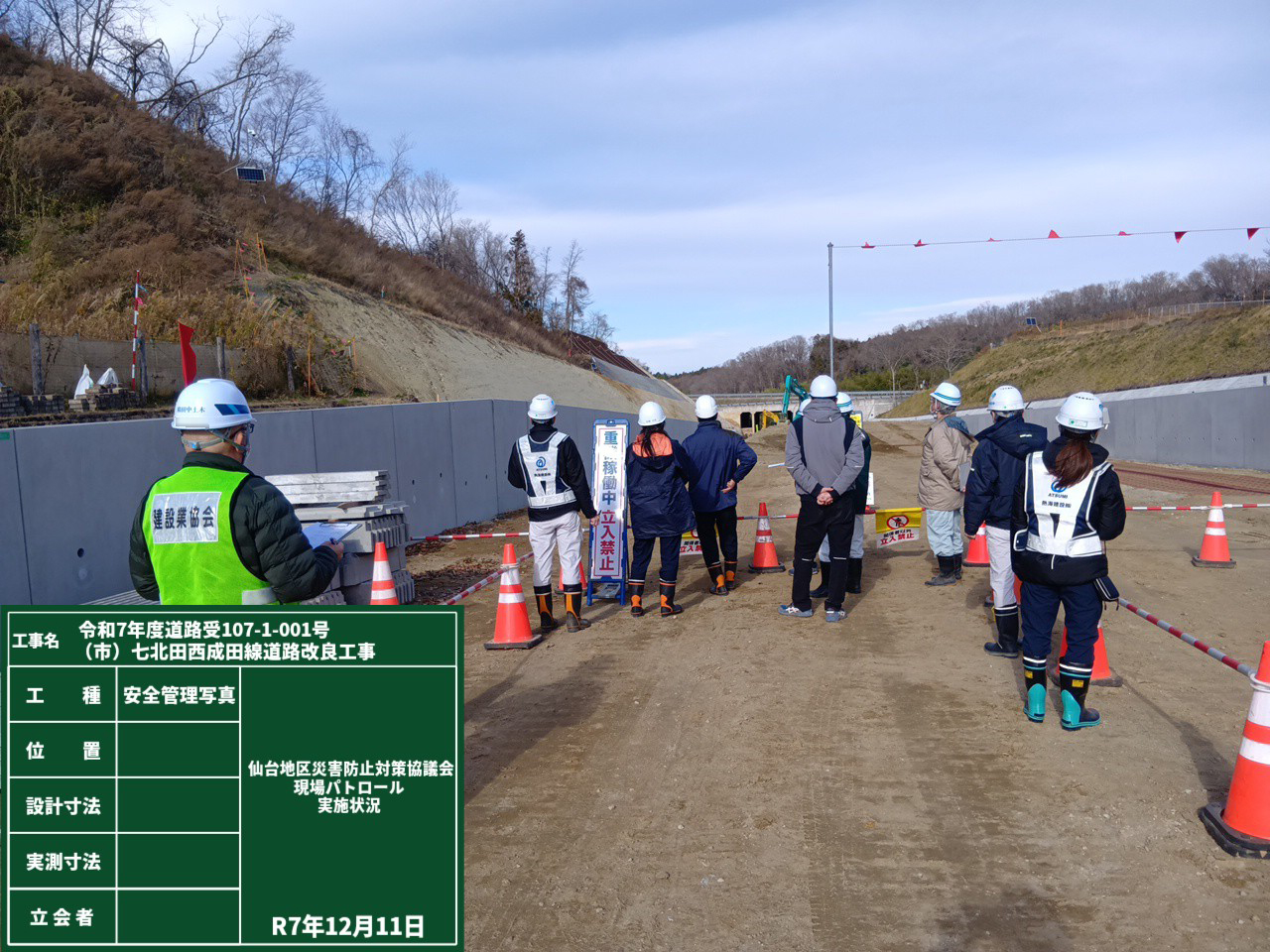

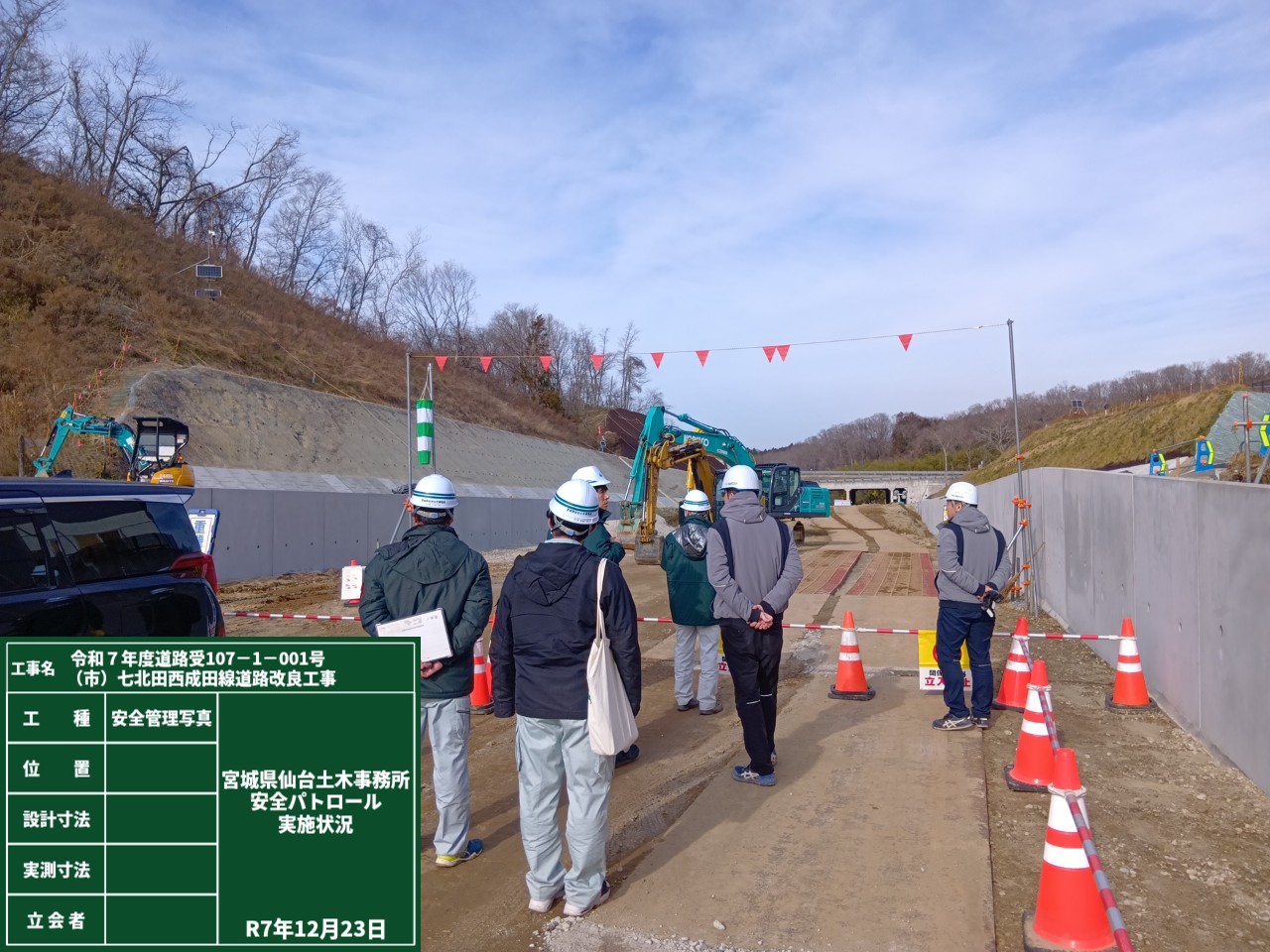

現場見学会を開催しました。
当工事の説明、遠隔重機の操作体験、AR体験、重機の搭乗体験など実施しました。

現場見学会 工事説明

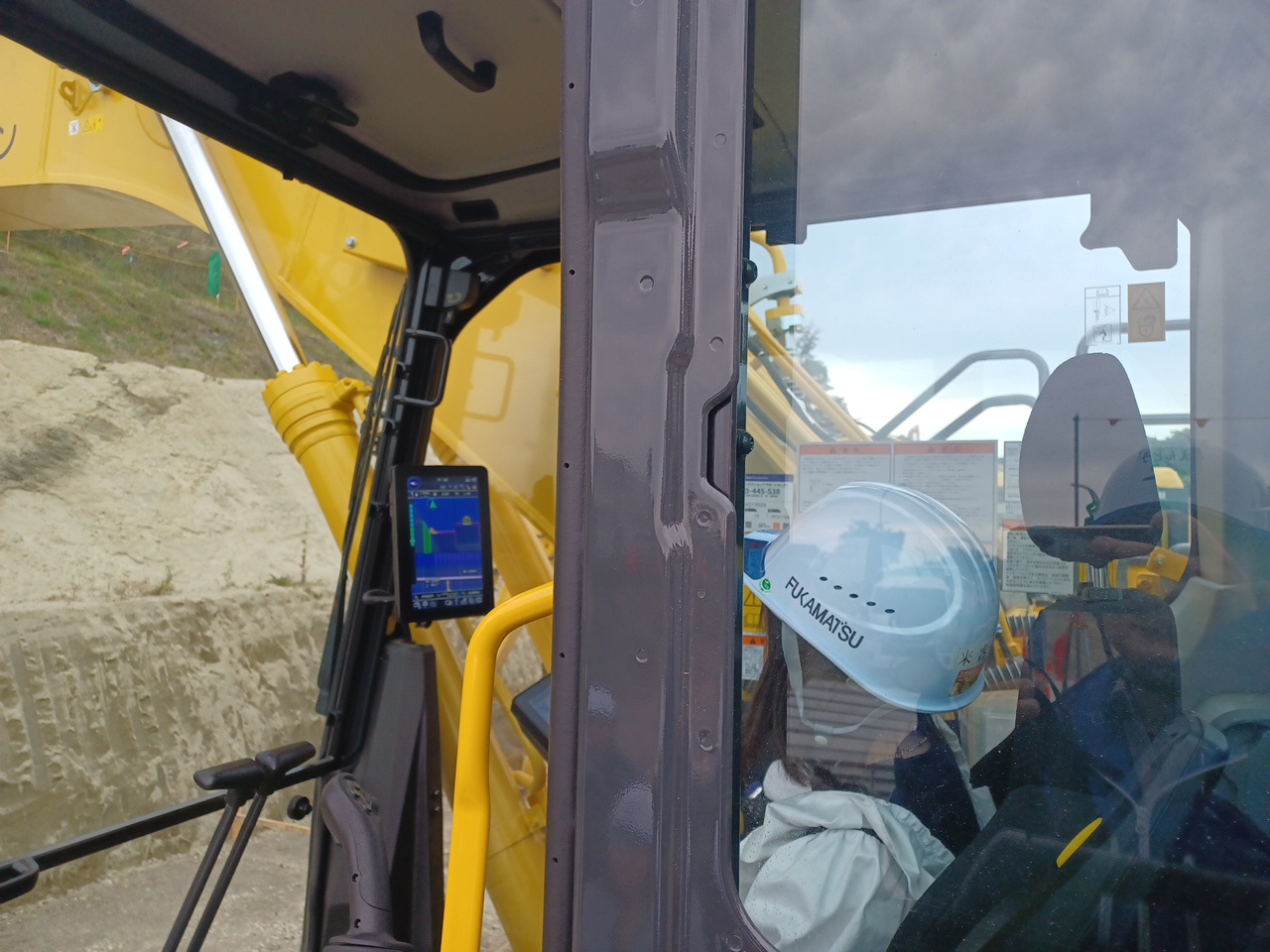

現場見学会 遠隔重機操作体験

現場見学会 AR体験

現場見学会 AR体験

現場見学会 重機搭乗体験

現場見学会 重機搭乗体験

2025年10月中旬 進捗状況

2025年10月16日

進捗状況定点

進捗動画

3段目 小段排水完了

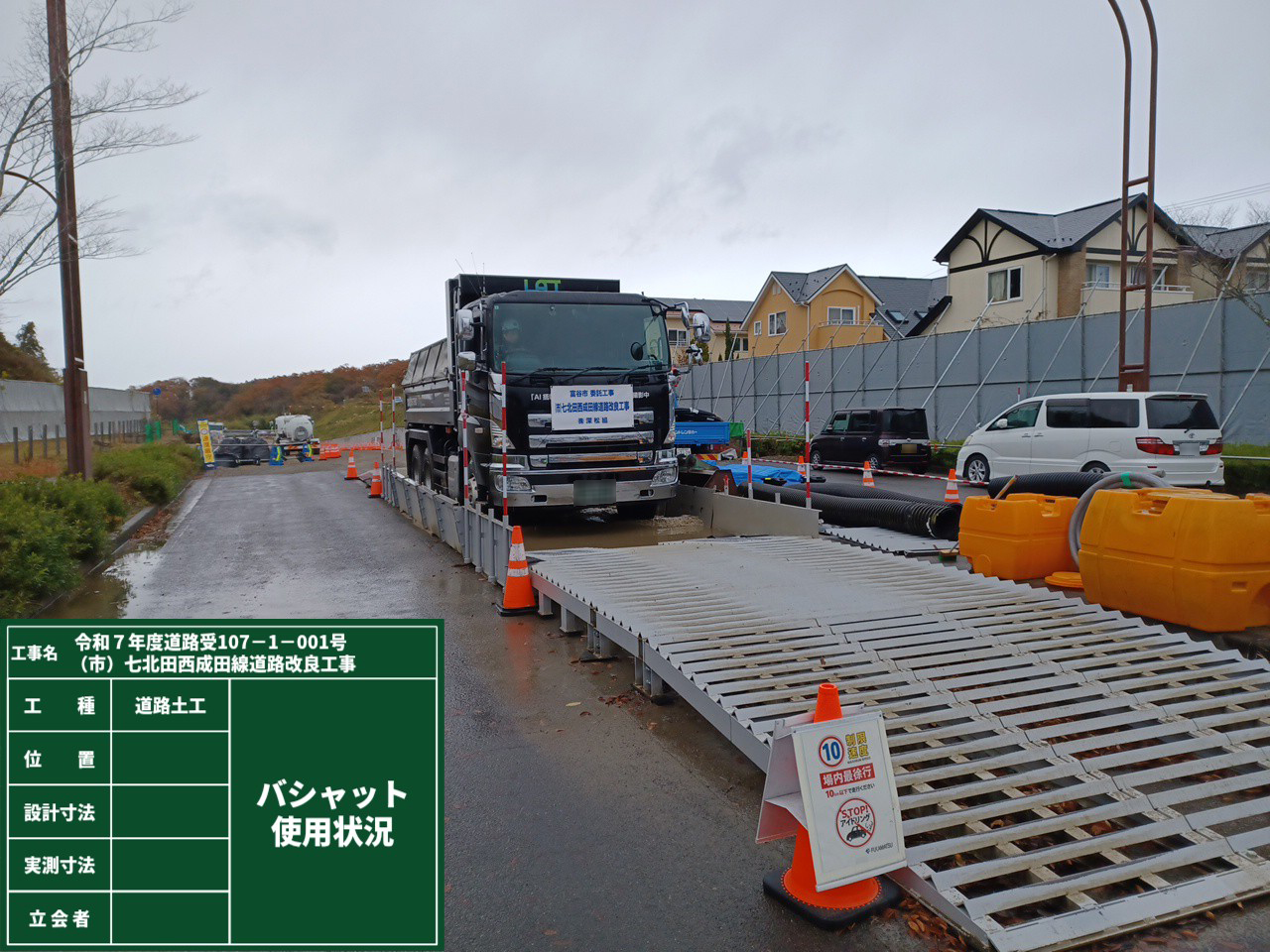

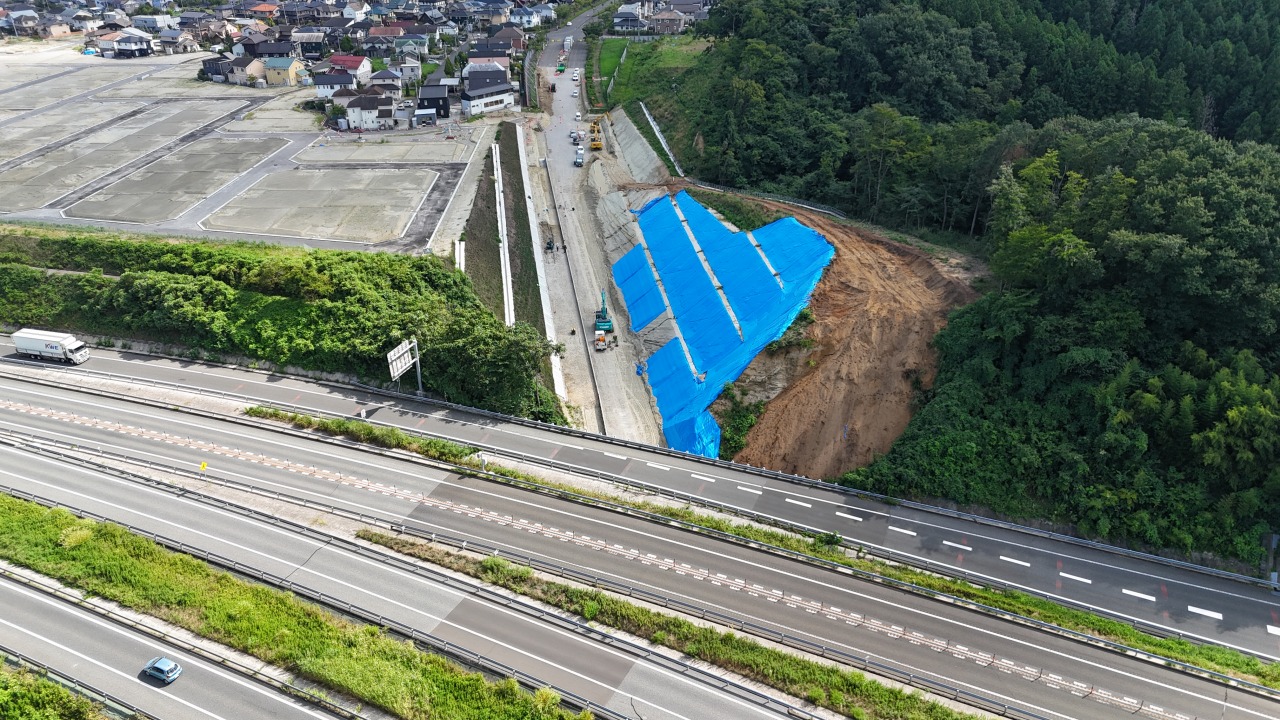

仮設工 汚損対策 バシャット設置完了

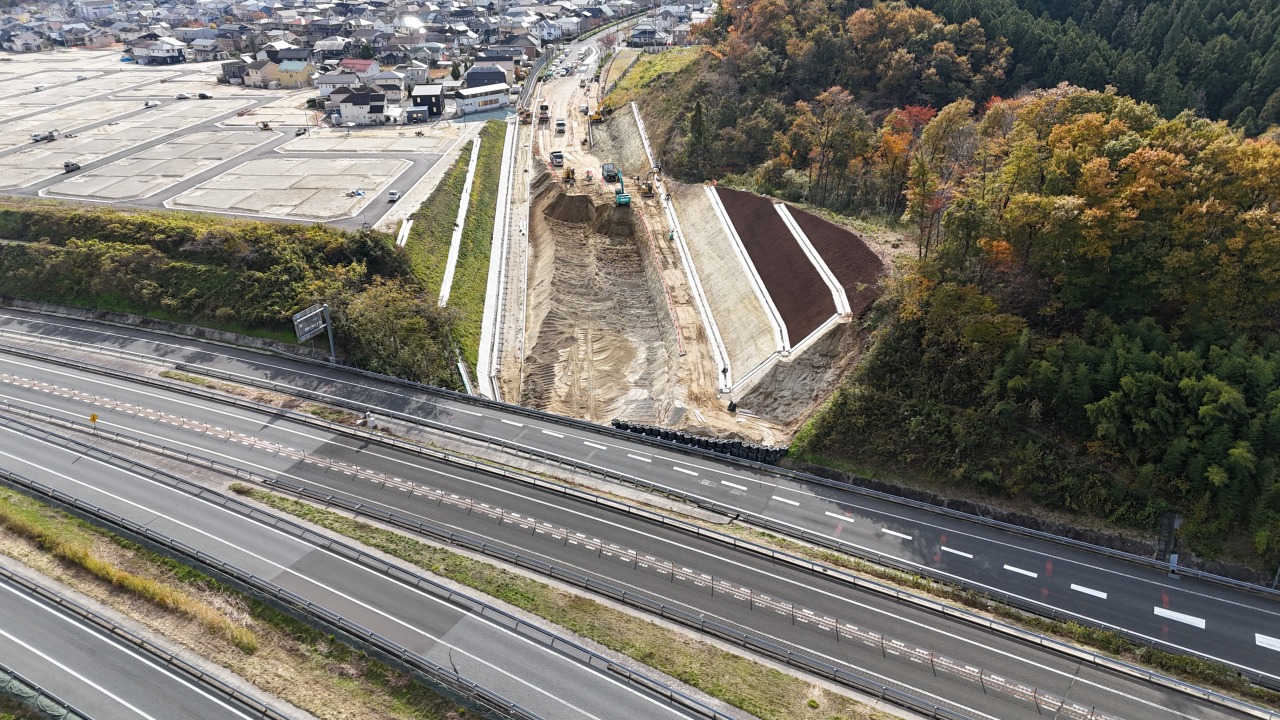

2025年10月上旬 進捗状況

2025年10月1日

進捗状況定点

進捗動画

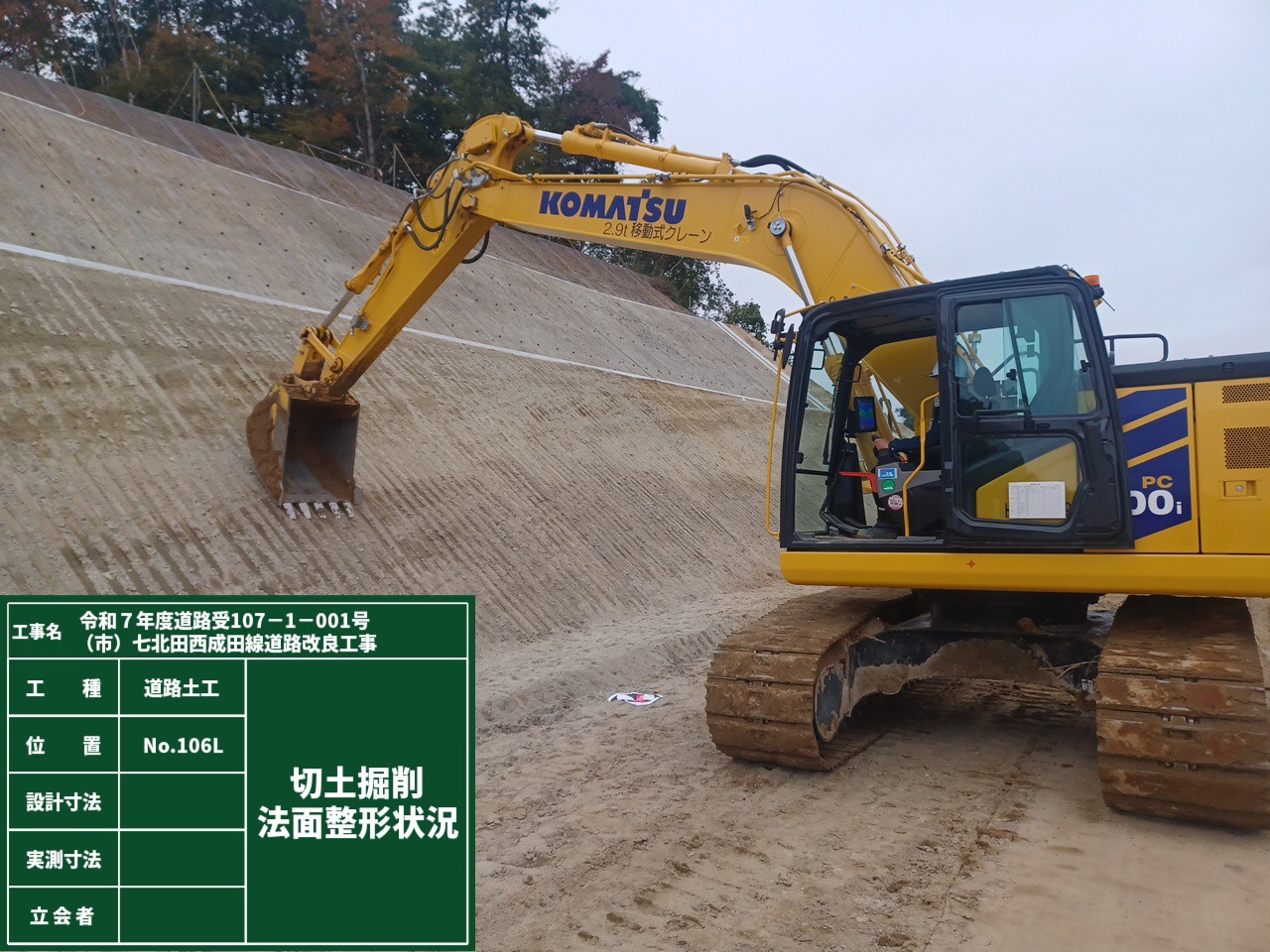

3段目 掘削状況

3段目 掘削状況

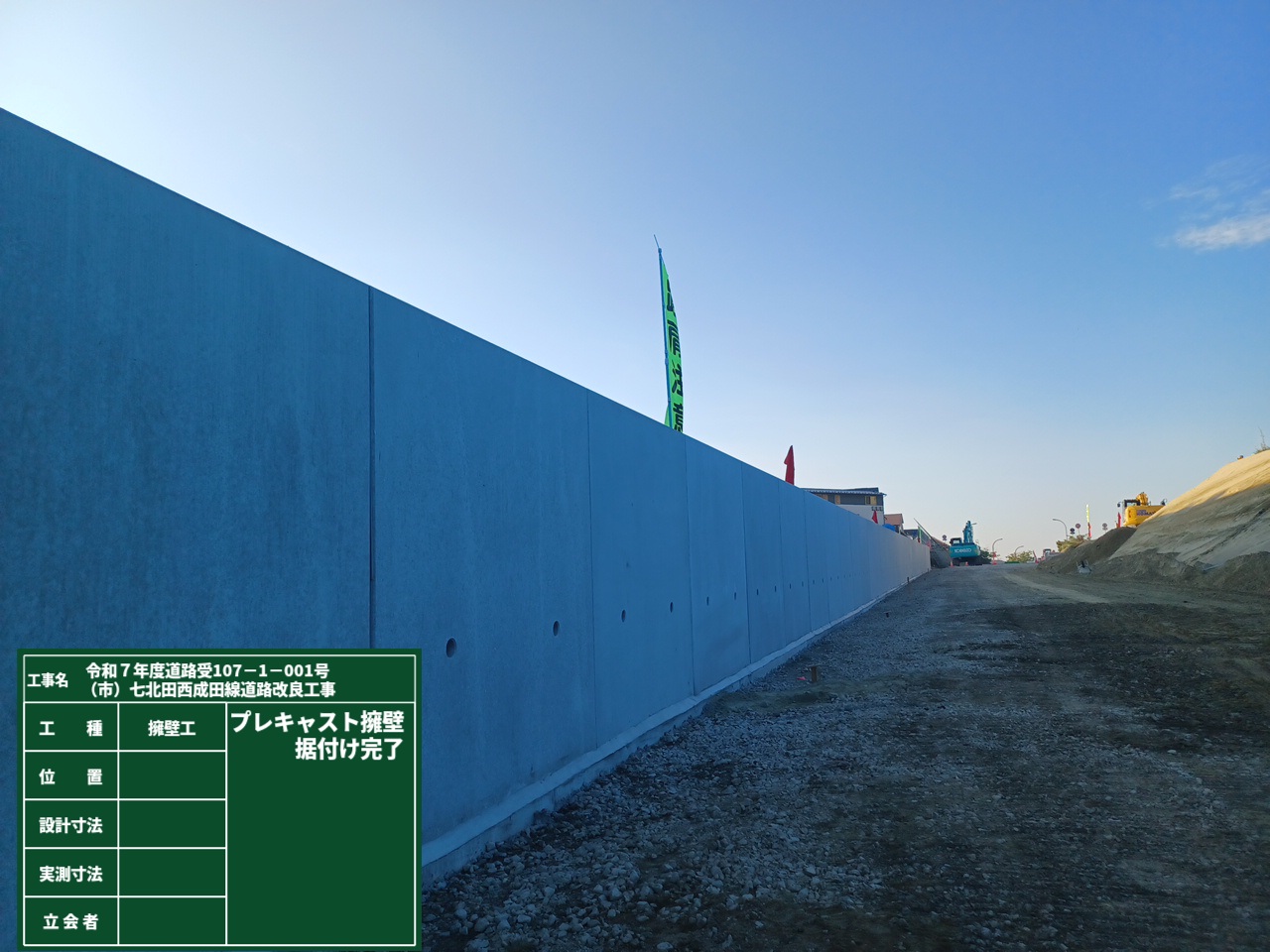

4段目 小段排水完了

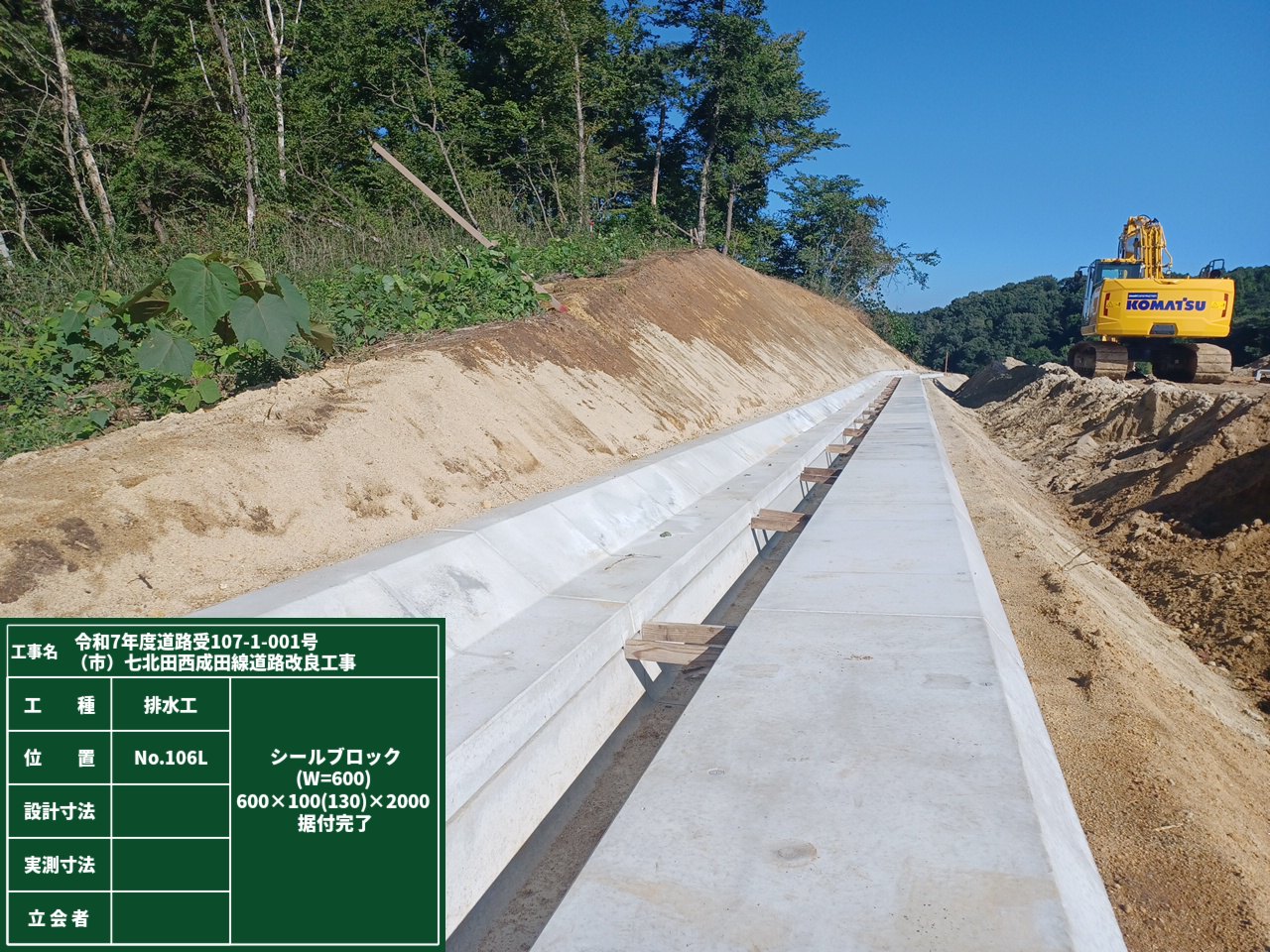

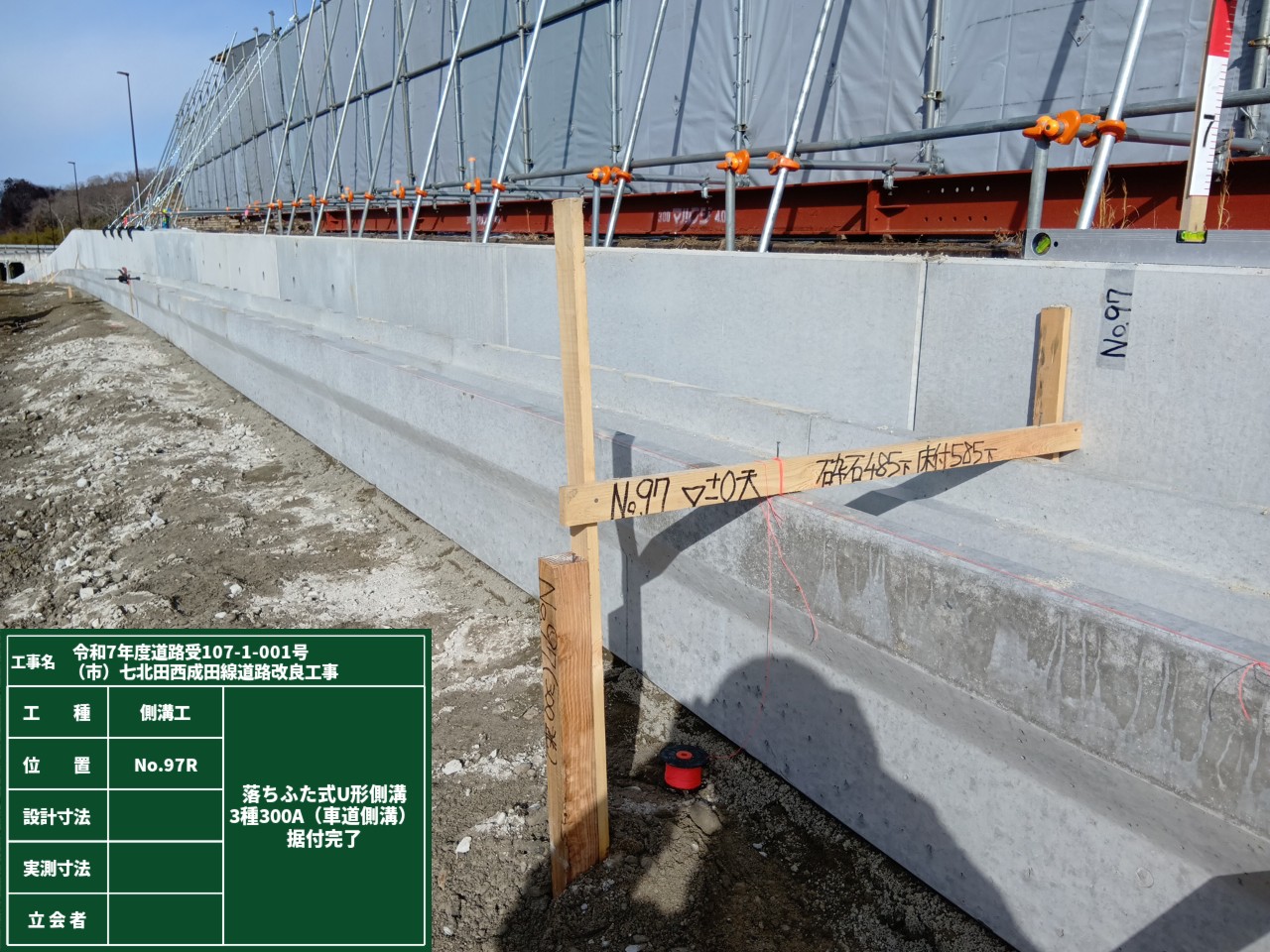

右側 側溝据付完了

2025年9月中旬 進捗状況

2025年9月17日

進捗状況定点

進捗動画

4段目施工状況

切土・法面整形(ICT施工)状況

ICTモニター

2025年9月上旬 進捗状況

2025年9月1日

2025年8月下旬② 進捗状況

2025年8月27日

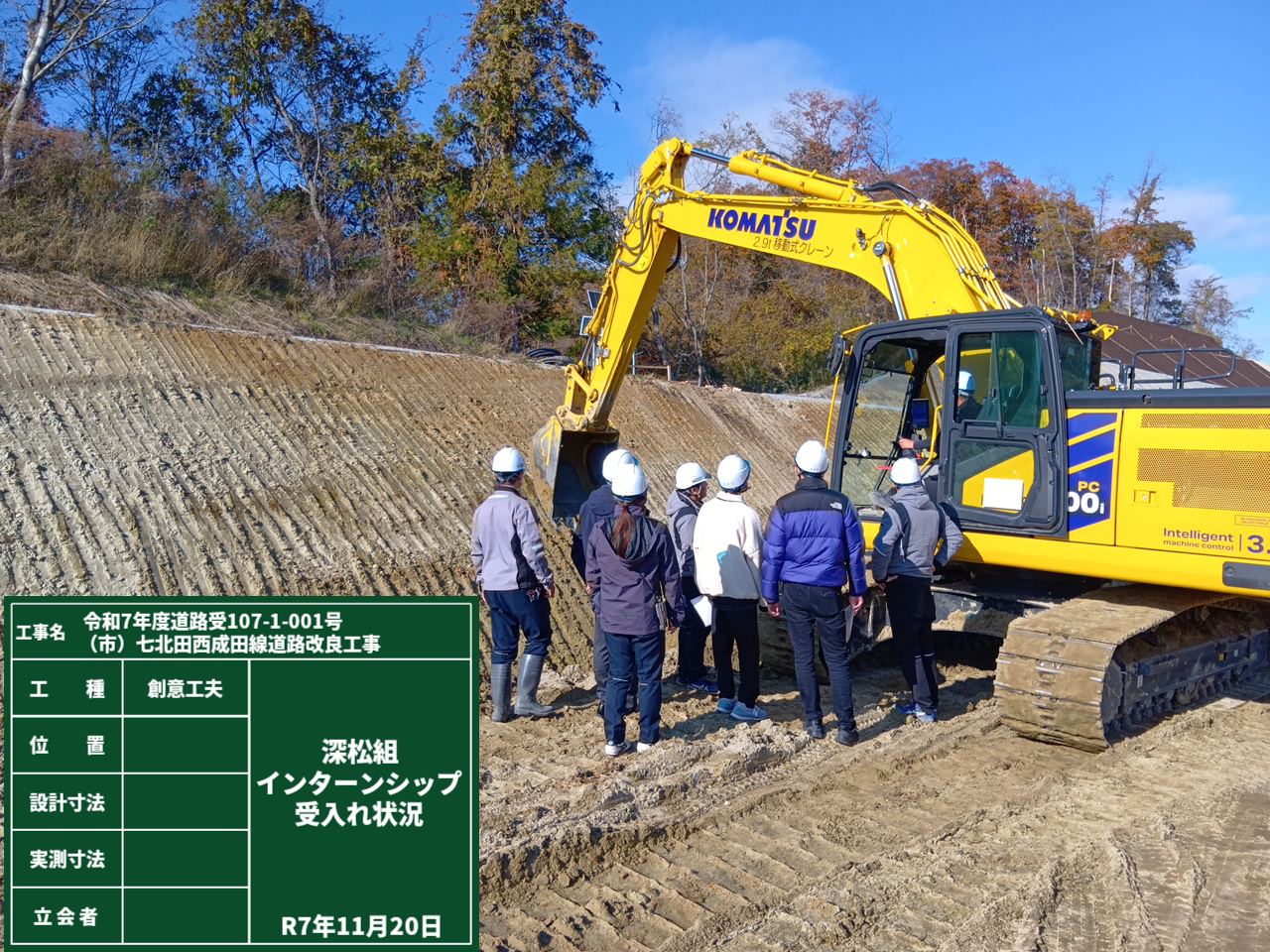

宮城県仙台土木事務所インターシップを実施しました。

2025年8月下旬 進捗状況

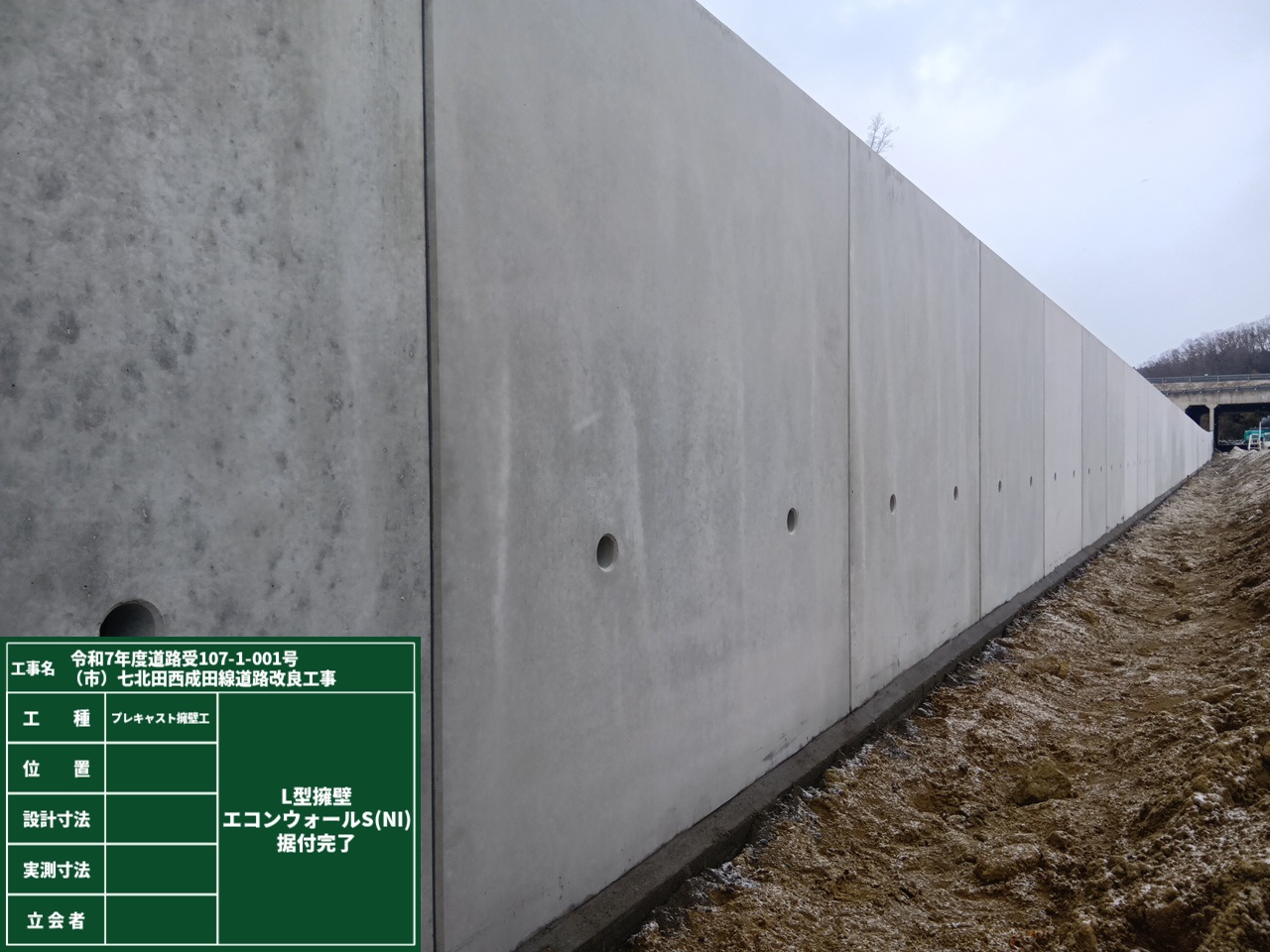

2025年8月25日

据付が完了しました。

2025年8月中旬 進捗状況

2025年8月13日

2025年8月上旬 進捗状況

2025年8月1日

2025年7月下旬 進捗状況

2025年7月29日

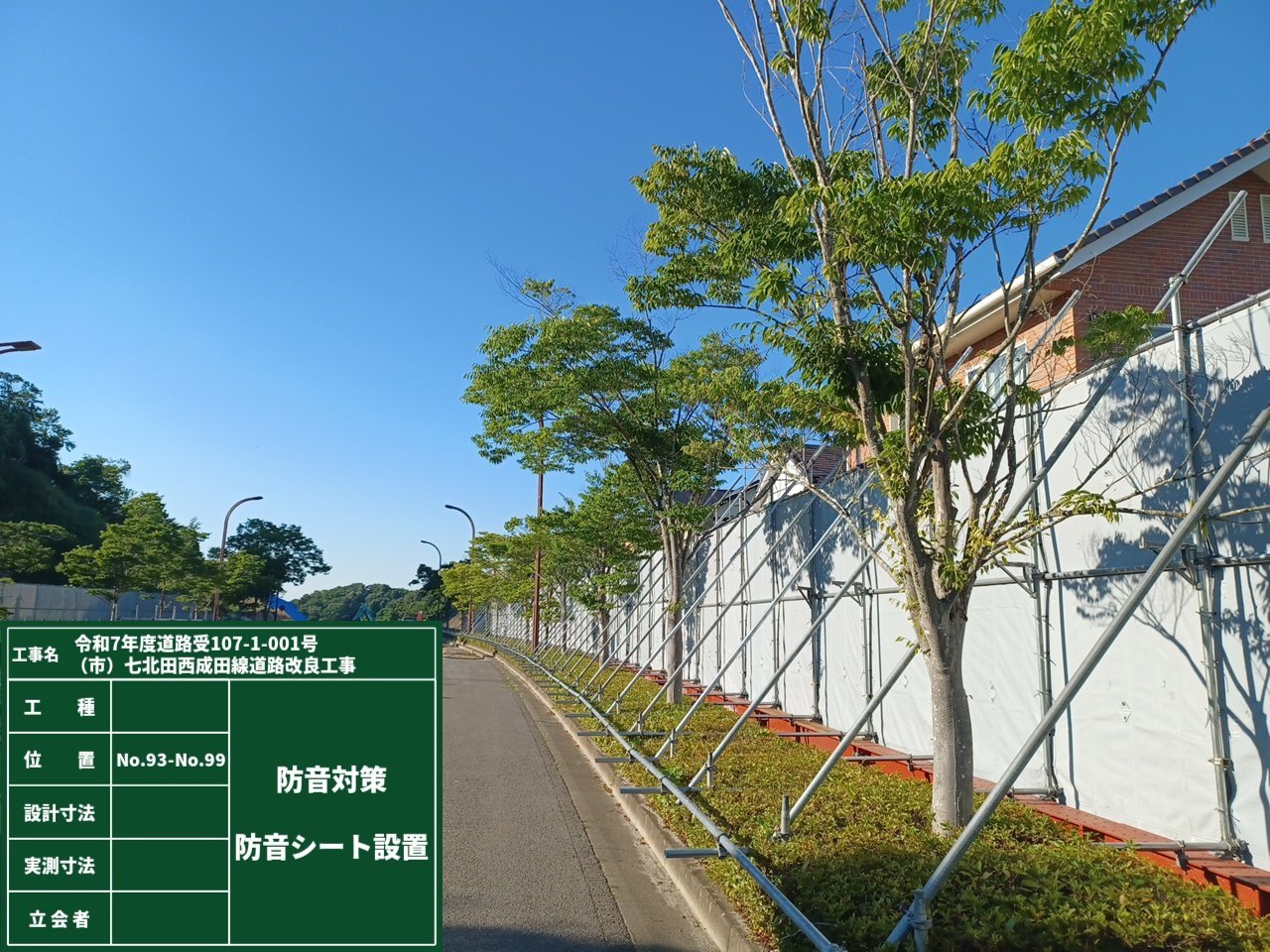

防音シートの設置が完了しました。

2025年7月中旬 進捗状況

2025年7月18日

2025年7月上旬 着工前

着工前の現場状況です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願いいたします。
